漆黒と澪
【解体1日目】

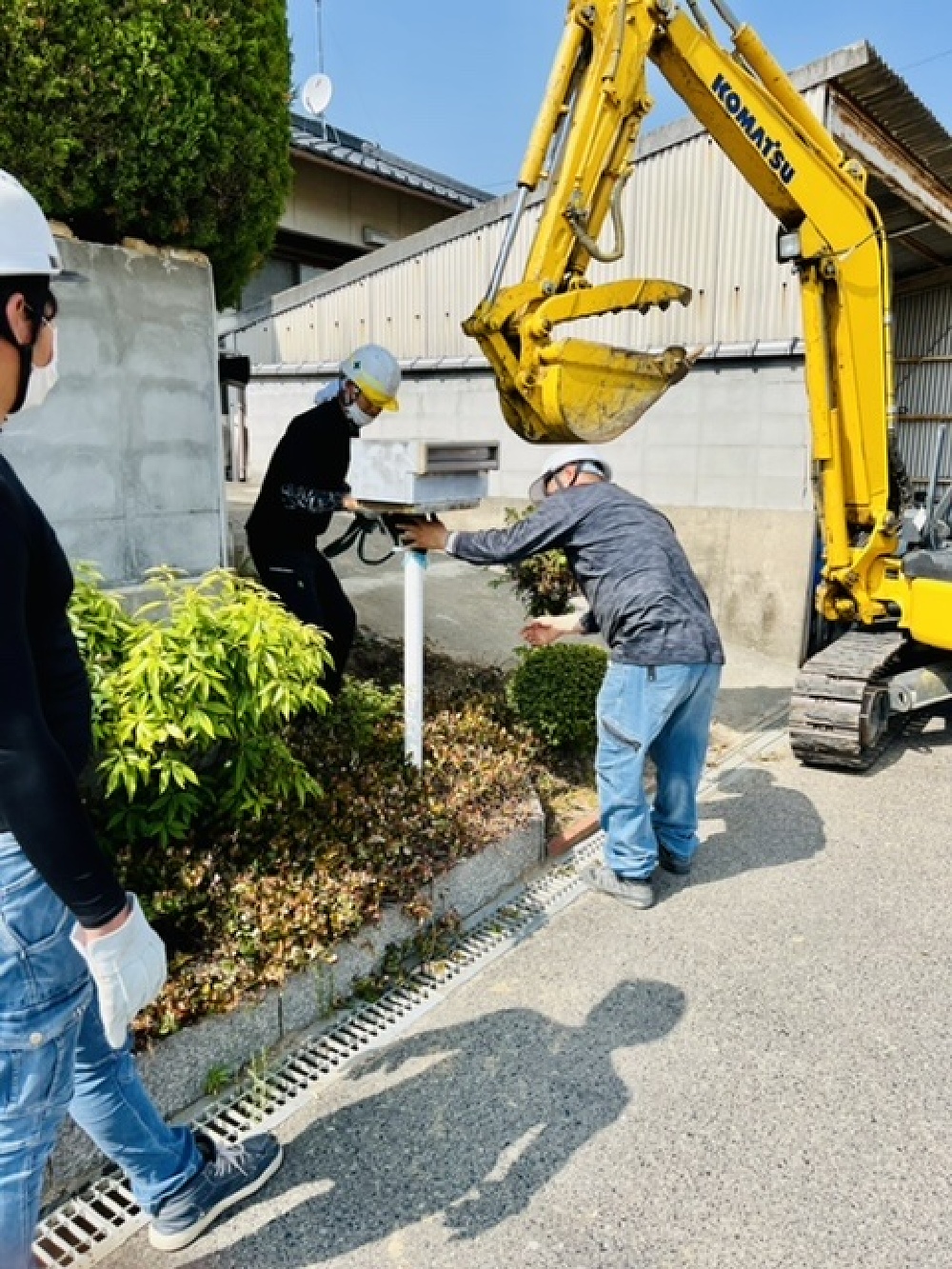

外部ブロックや植栽撤去をメインに解体開始です。今後使いたい材料などは、一旦保管します。例えばこのポスト📮
工事の間のポストとして使用。
【解体3日目】

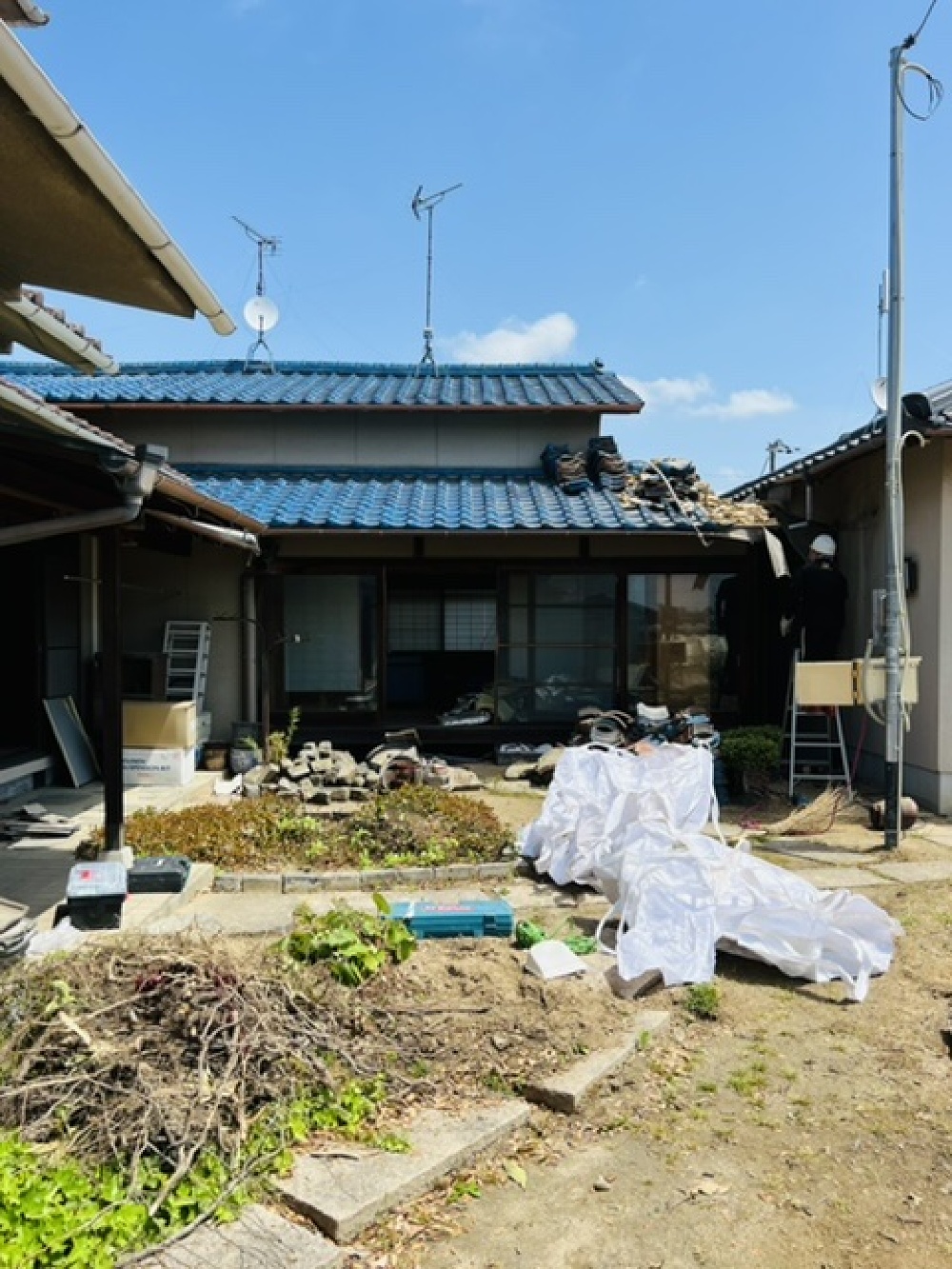

青い瓦のお宅と右側にチラッと見えてるお宅の切り離しをしています。
離れとして、右側のお宅をリフォームします。
今は、その準備です。
【解体完了】
本日解体工事が、完了しました。
近日中に、離れの増築箇所を基礎工事していきます。
【増築基礎工事】

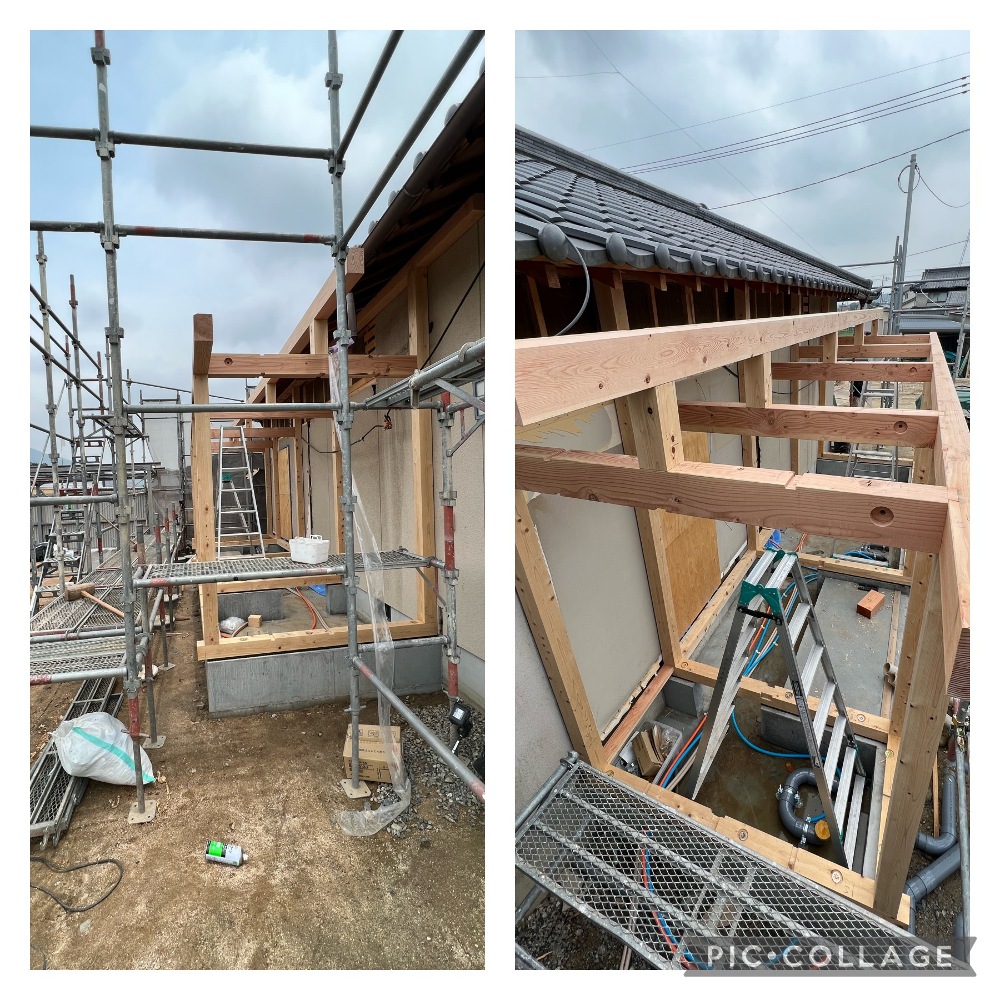

離れの増築箇所を、基礎工事しております。
建てる

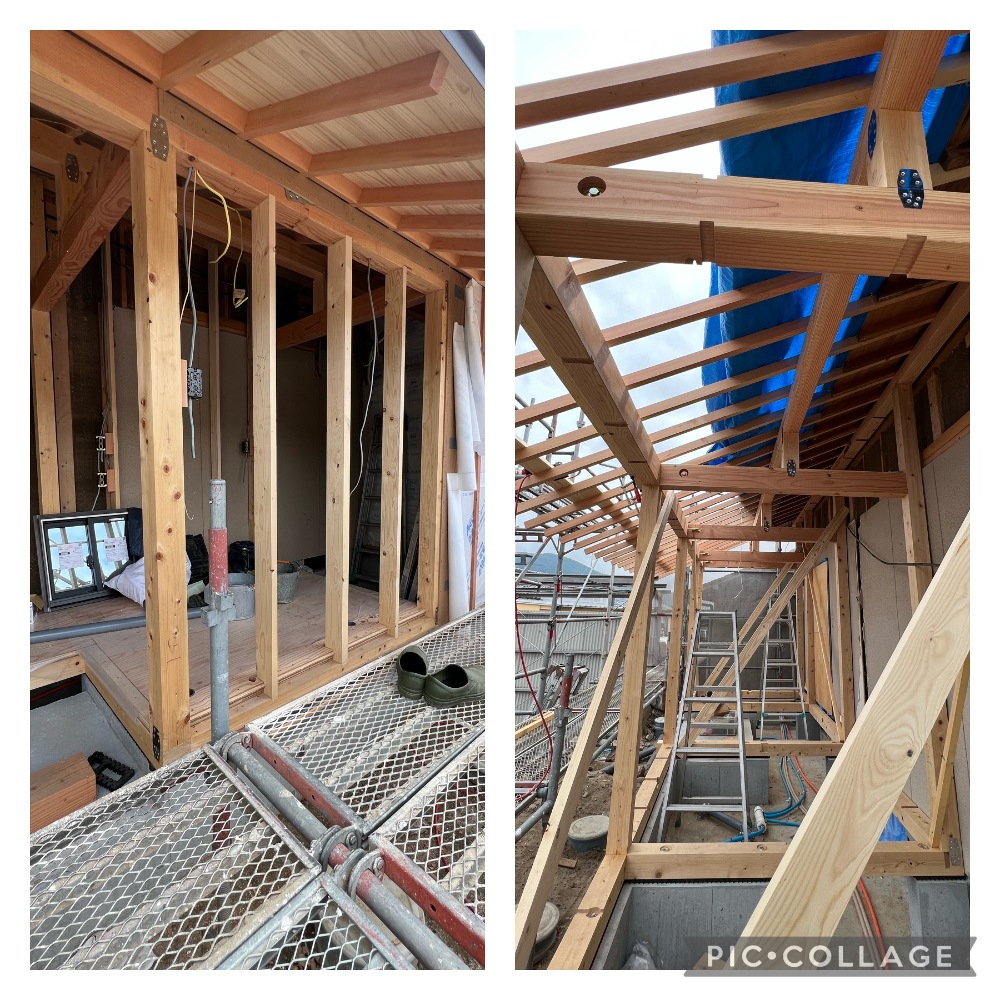

大工さんによる彫み仕事も完了し、本日は増築箇所を建てます。
柱・梁・束・母屋 スムーズに施工できました。
明日から屋根仕事をします。
屋根
本日より屋根仕事です。
既存の屋根勾配に合して、垂木を施工します。
この時期は、天気が良い日は貴重です。
大工さん作業を頑張ってくれてます。

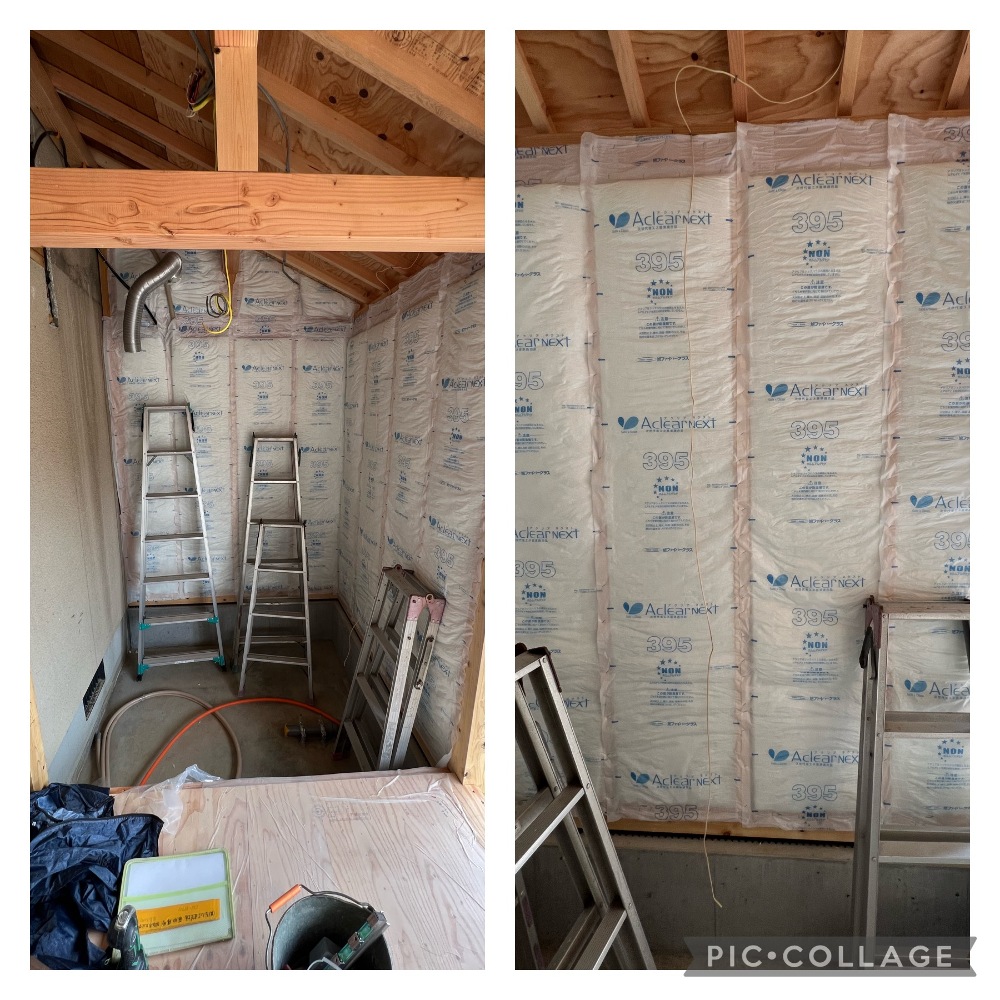

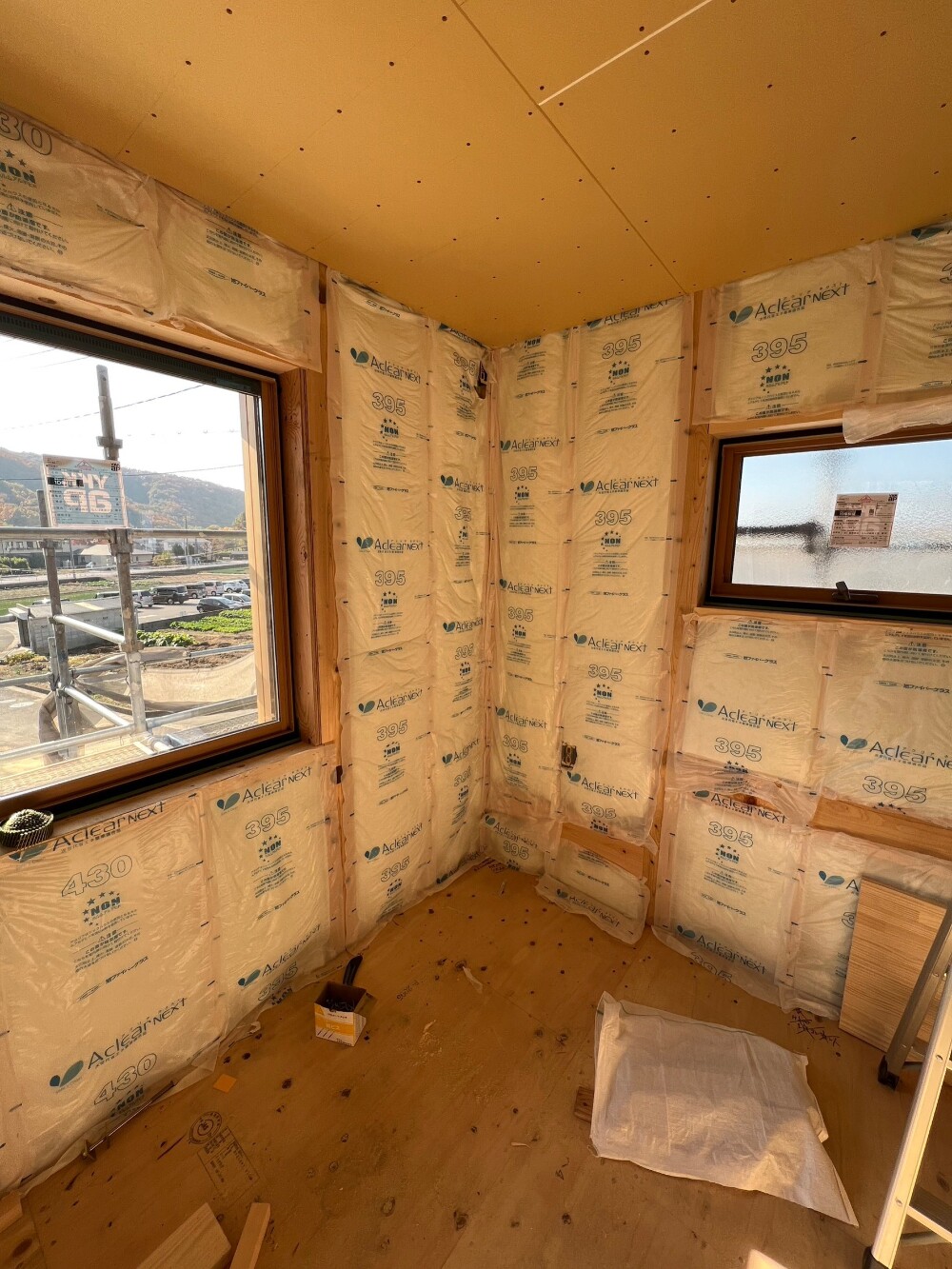

断熱材
屋根仕舞いも完了し、増築箇所 断熱材の施工です。
外壁塗装
外壁塗装も完了しました。
天気が悪い日が続いていたので、心配でしたが無事に完了できました。

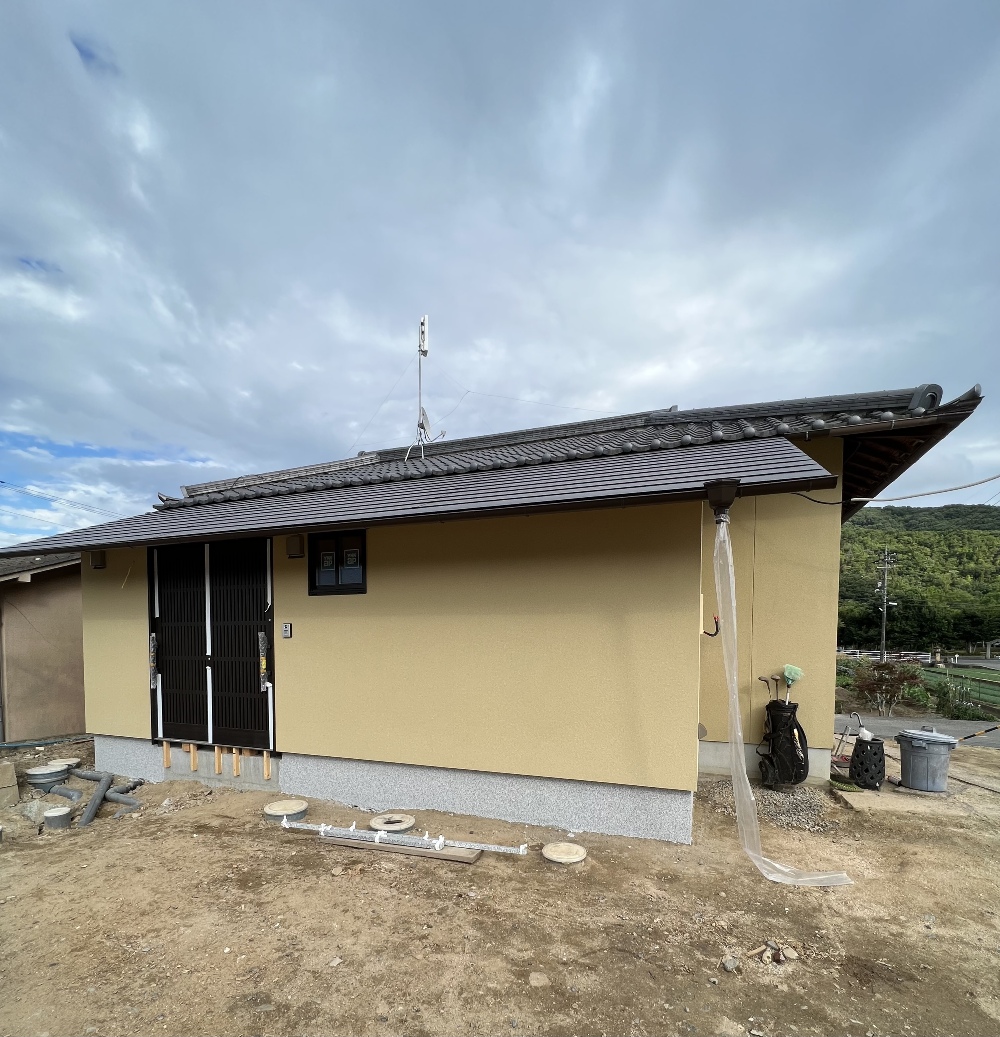

エコキュート設置

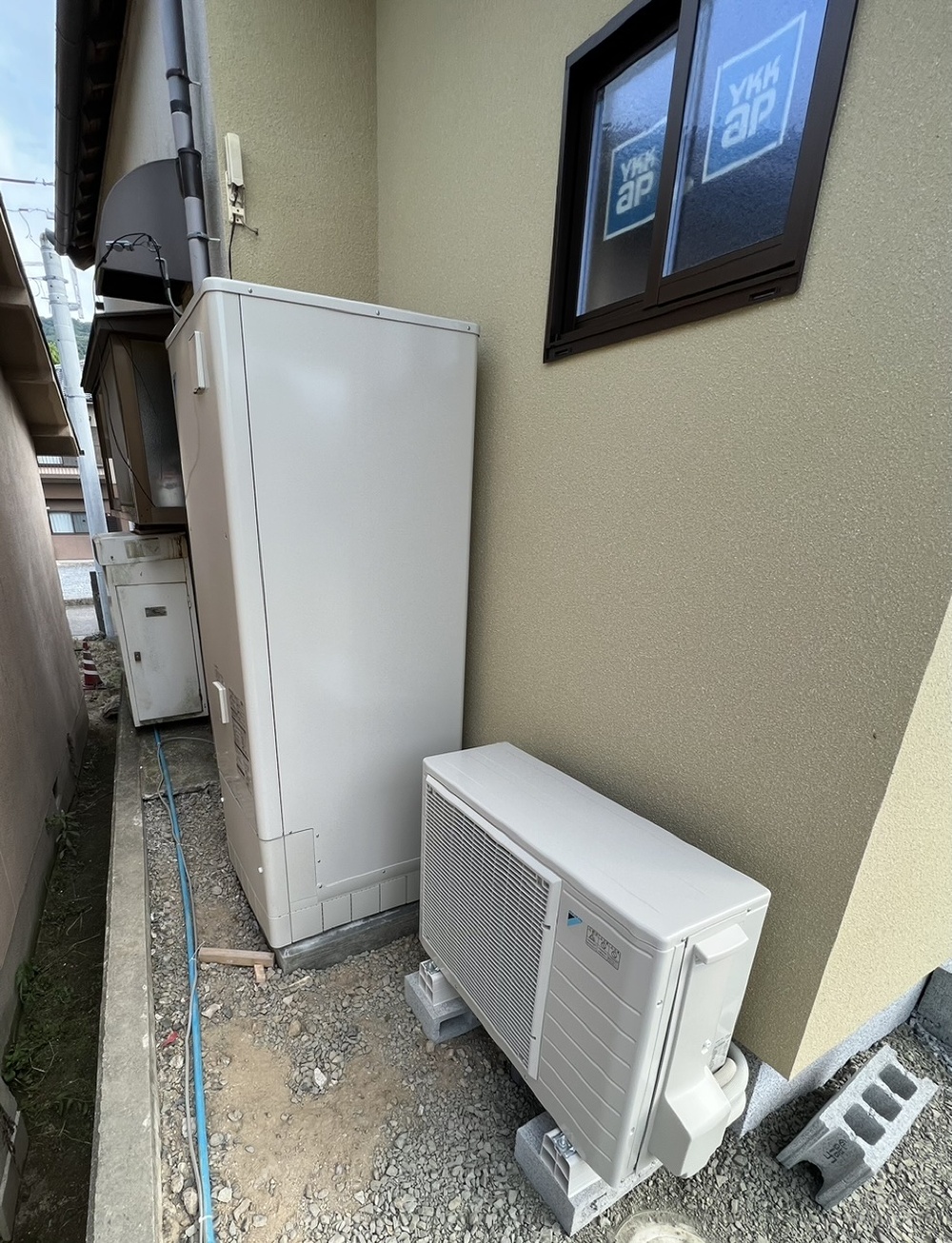

本日エコキュート設置となります。
入水チェックとリモコン設定、マイクロバブルのチェックなどしました。

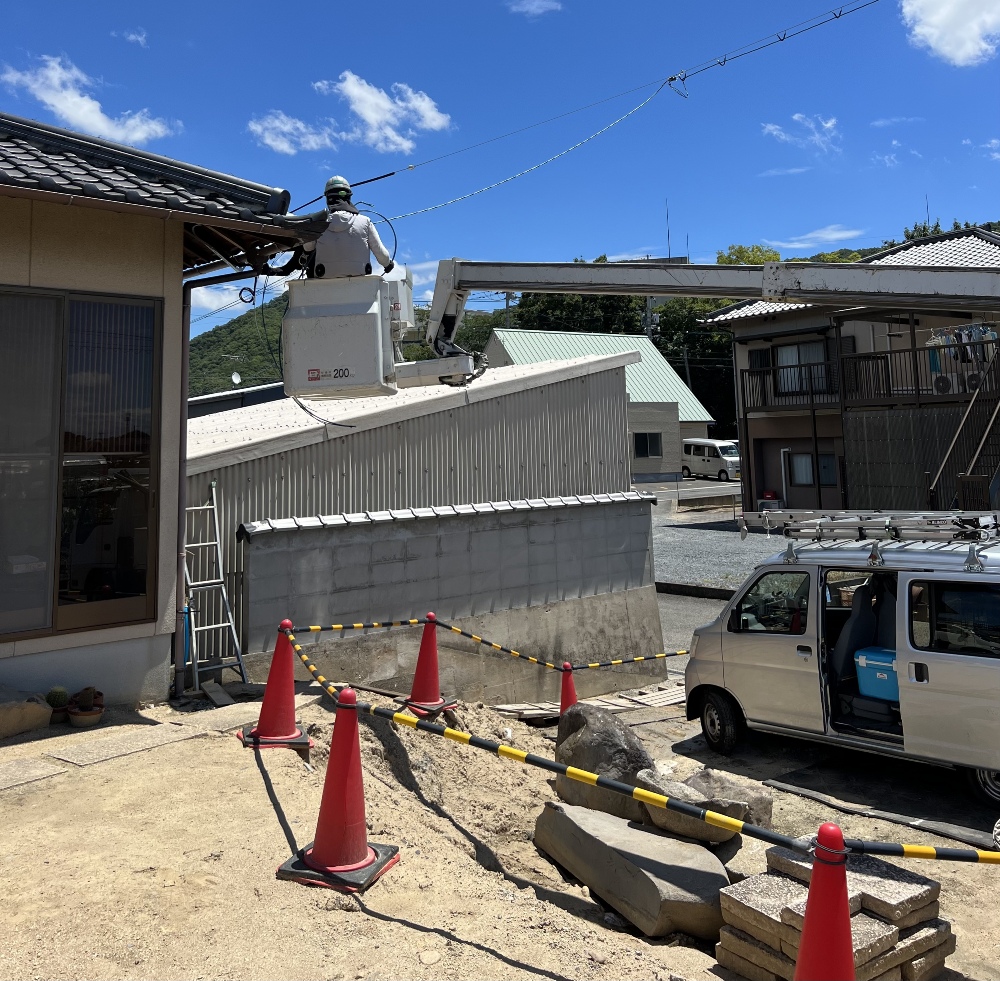

電気引込
建物も完成し、電気引込の日です。
今日、メーターが着きます。
地鎮祭

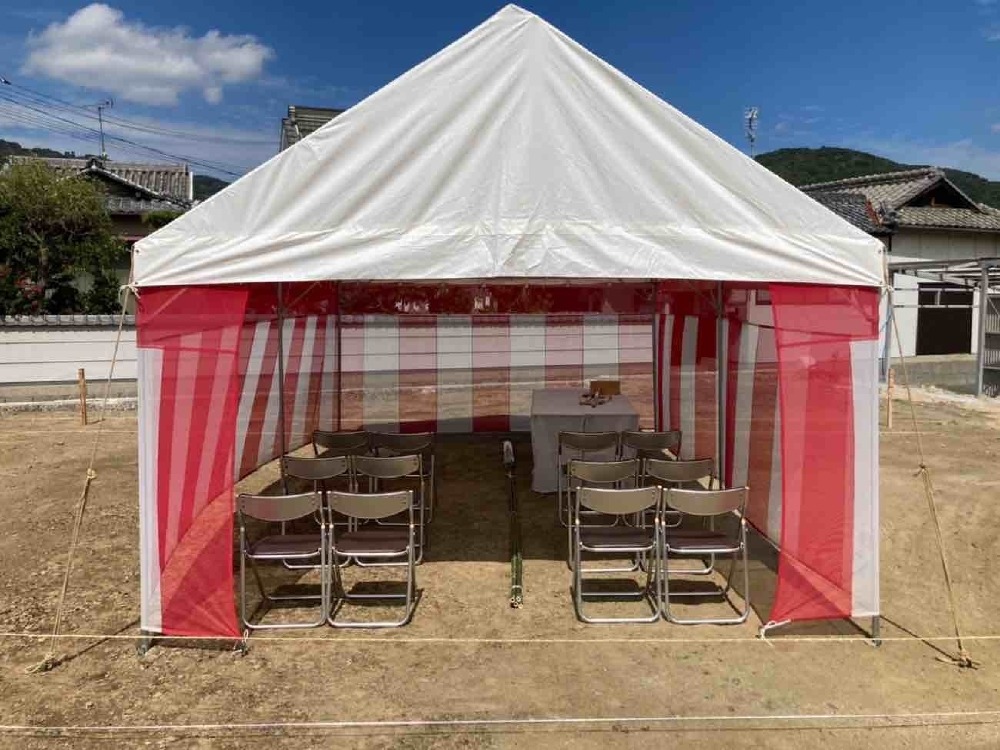

工事前の地鎮祭です。
土地の氏神様に土地を利用させてもらう許可を得て、工事が無事に終えれるようお願いします。
いよいよ工事も始まります。

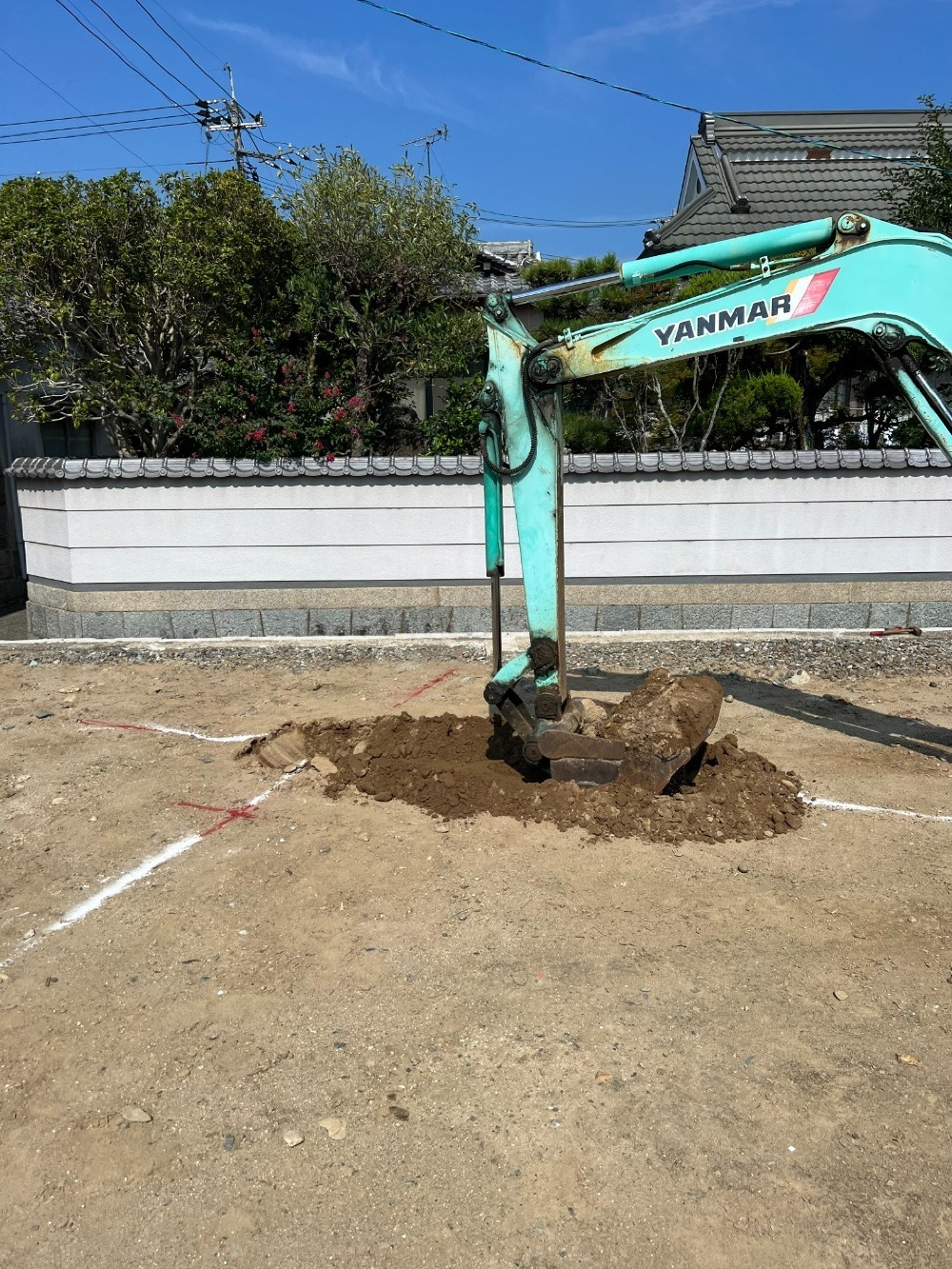

掘り方

基礎工事初日。
位置を確認した後は、基礎の根入れで、GLより堀り下げます。
掘り方という作業になります。
捨てコン
砕石を敷いて、ランマーで固め、土地からの湿気を防ぐため、防湿シートを敷きます。
そして本日は、捨てコンの打設日です。

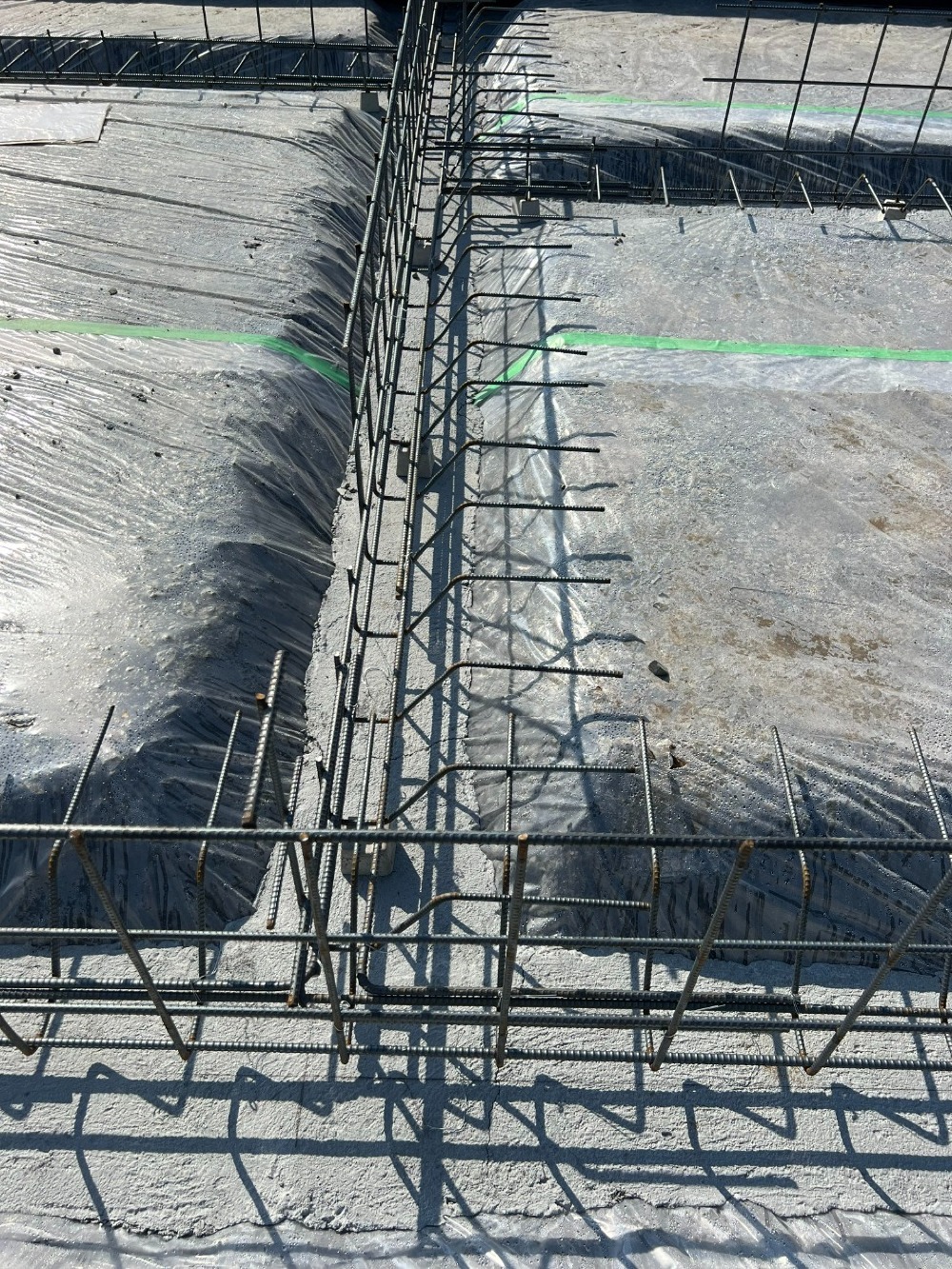

配筋
捨てコン打設を終え、位置の確認をして、墨を出し、基準をつけたら配筋を組んでいきます。
かぶりを確保して、定着をとってと、大事なポイントがたくさんあります。
次工程はいよいよベースを打設していきます。

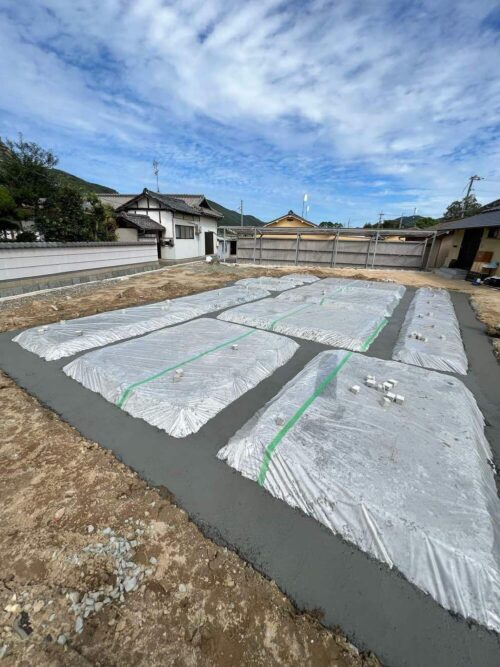

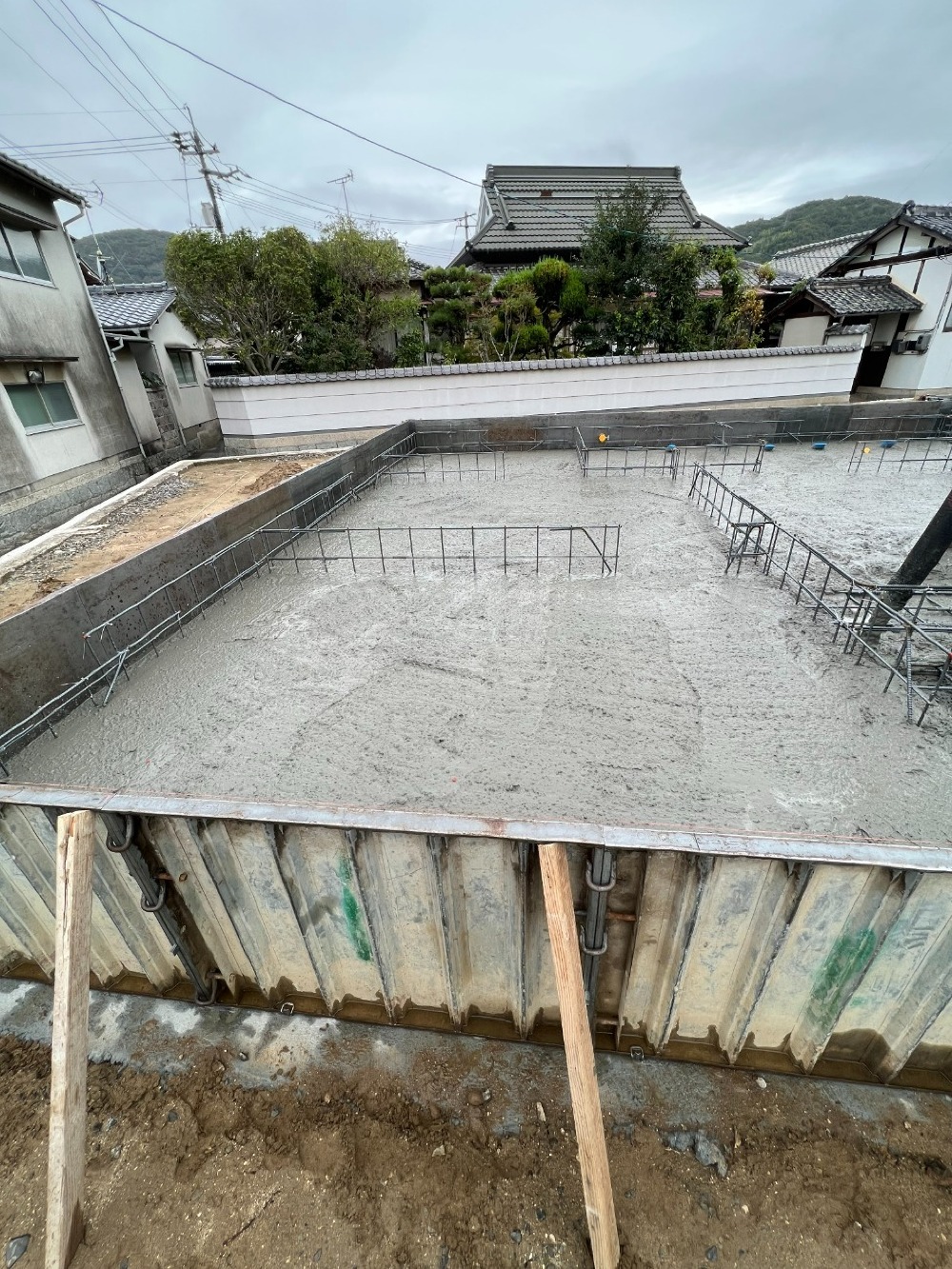

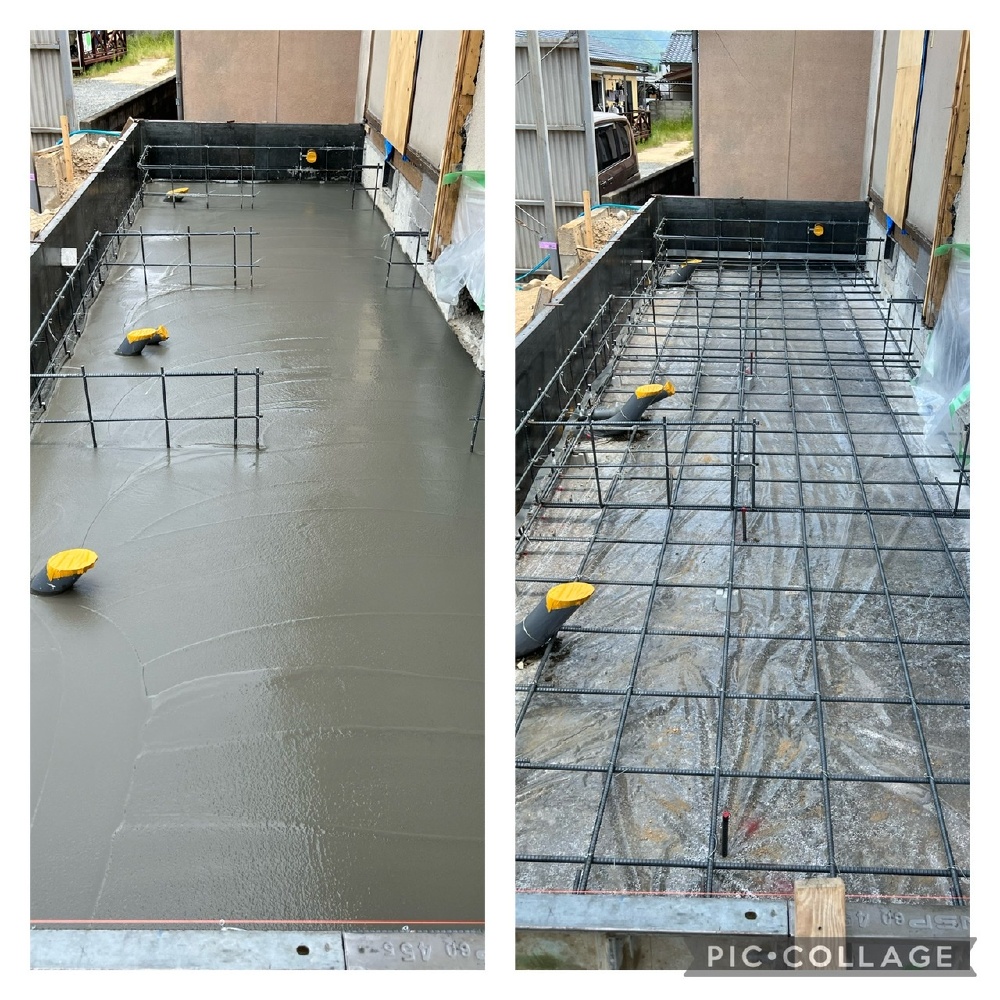

ベース打設 生コン
今日はいよいよベース箇所のコンクリート打設です。
生コン車、計4台で配送して頂き、ポンプ車で圧送して基礎箇所へ送り込んでいきます。
エア抜きをしながら、職人さんも慣らしていきます。
作業自体はあっという間ですが、この後の押さえがとても大変です。
大事な作業なので、職人さんも丁寧に仕上げてくれています。
(写真は流し込んでいる時)

立ち上がりコンクリート打設
先週予定してました立ち上がり部のコンクリート打設工事ですが、あいにくの雨の為延期しました。
本日は、天気も良くいよいよ施工開始です。
ベース打設同様、ポンプで流しこみます。
バイブレーターで、適度な振動を与えて内部の気泡を除去していきます。
土台
本日は土台敷でした。
コンクリートの立ち上がりに土台を組み、その間に大引・根太を組んで、1階の骨組みを作ります。

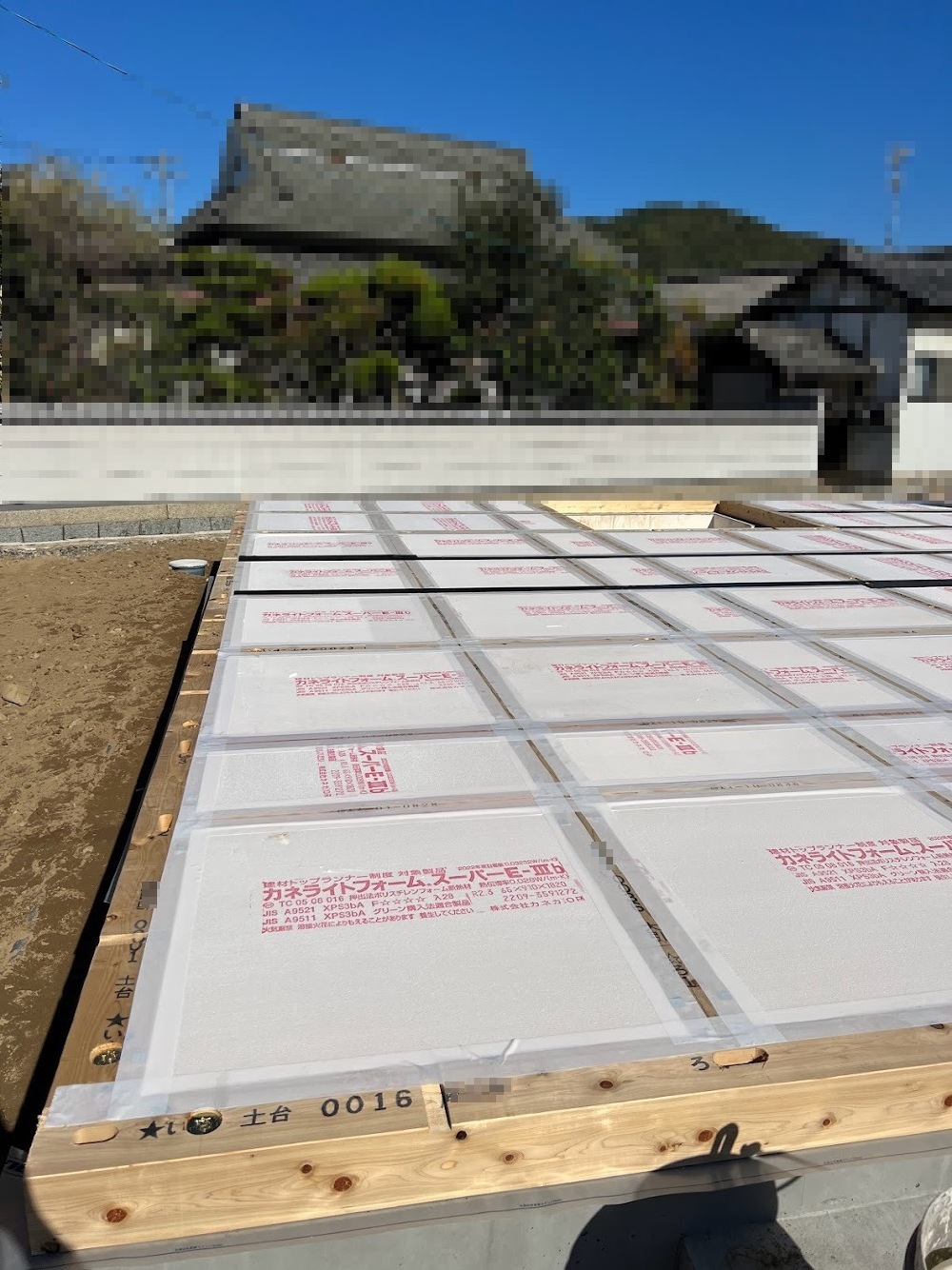

断熱材・合板を敷いて準備完了です。
上棟

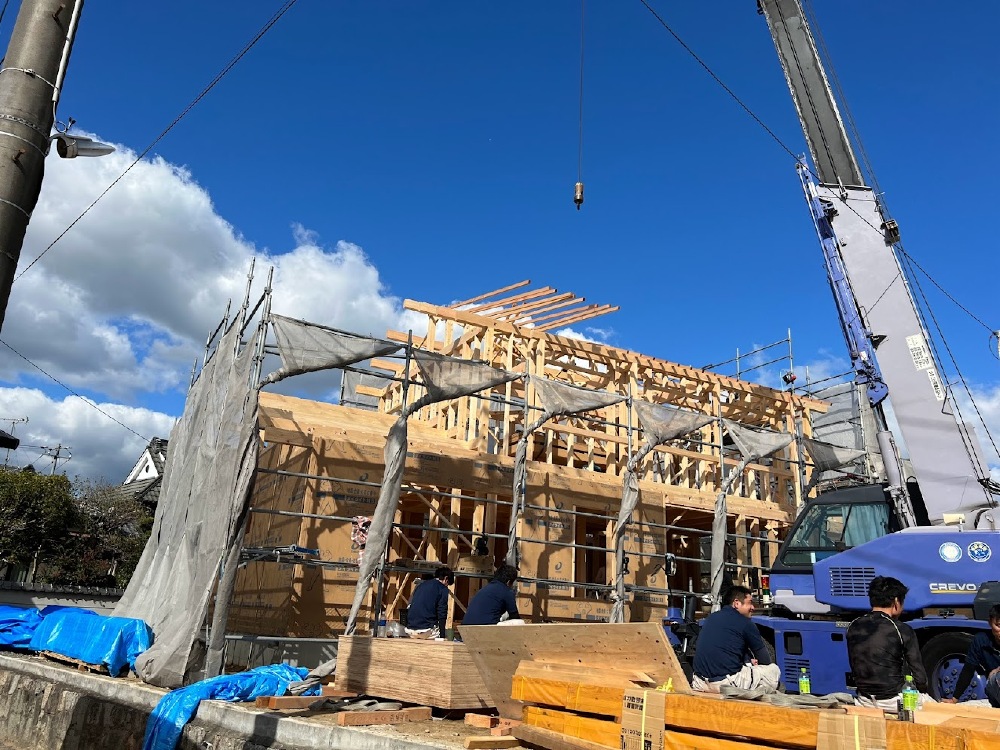

本日は、上棟日です。
写真は休憩中の一枚です。
大工さんそれぞれが役割分担してせっせと動きます。
天気も良く、安全に作業でき無事に棟も上がりました。

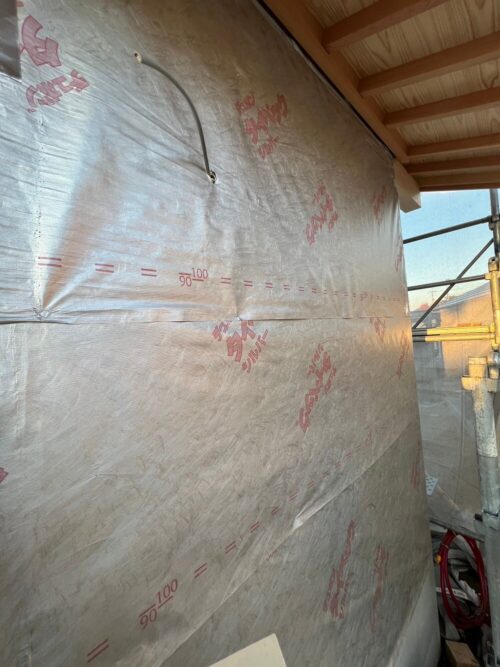

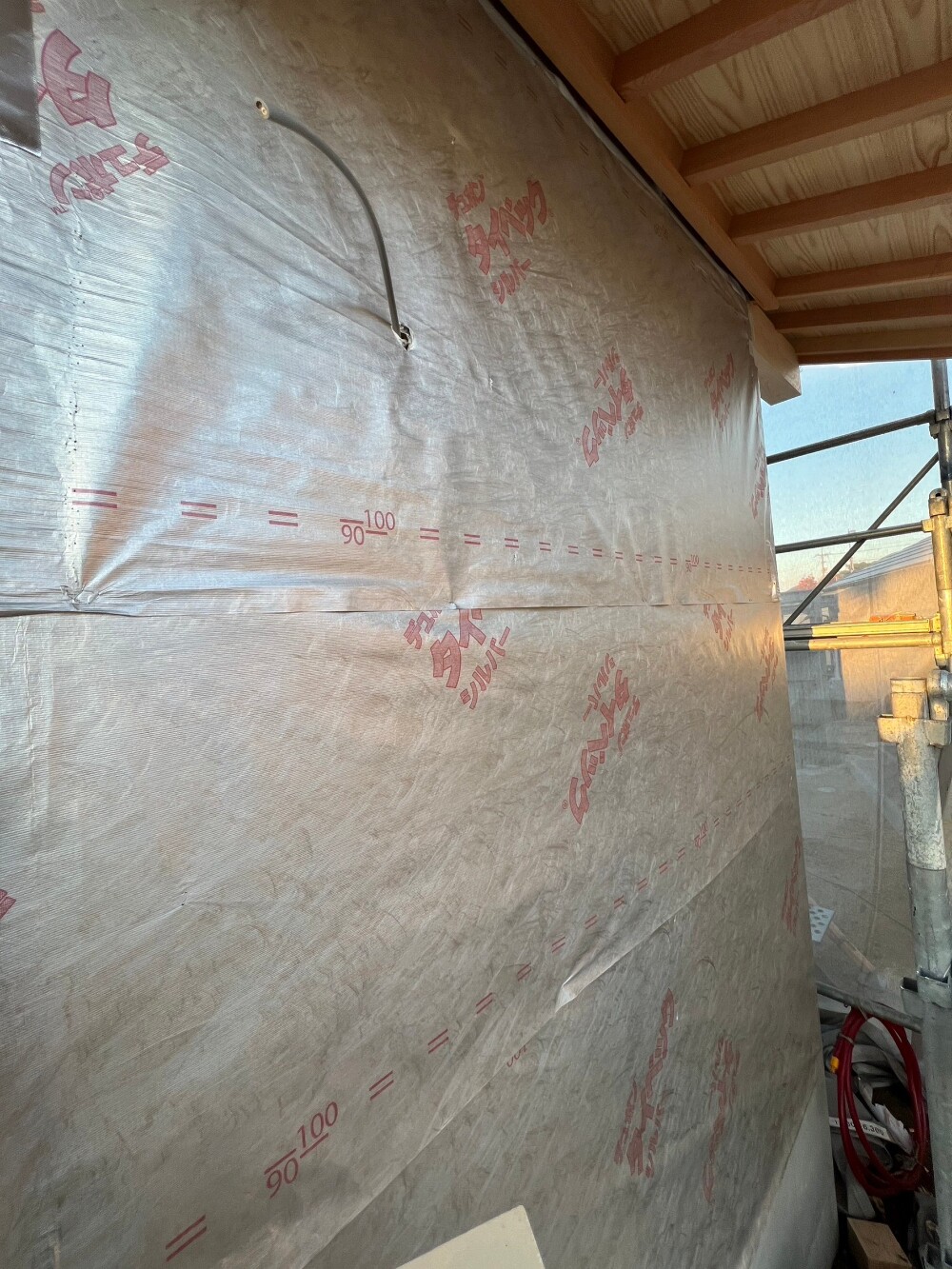

透湿・防水・遮熱シート 施工
本日は、外部工事で透湿シート施工です。
防水・遮熱も兼ねたシートでかなり大事な作業です。
しっかり施工していきます。

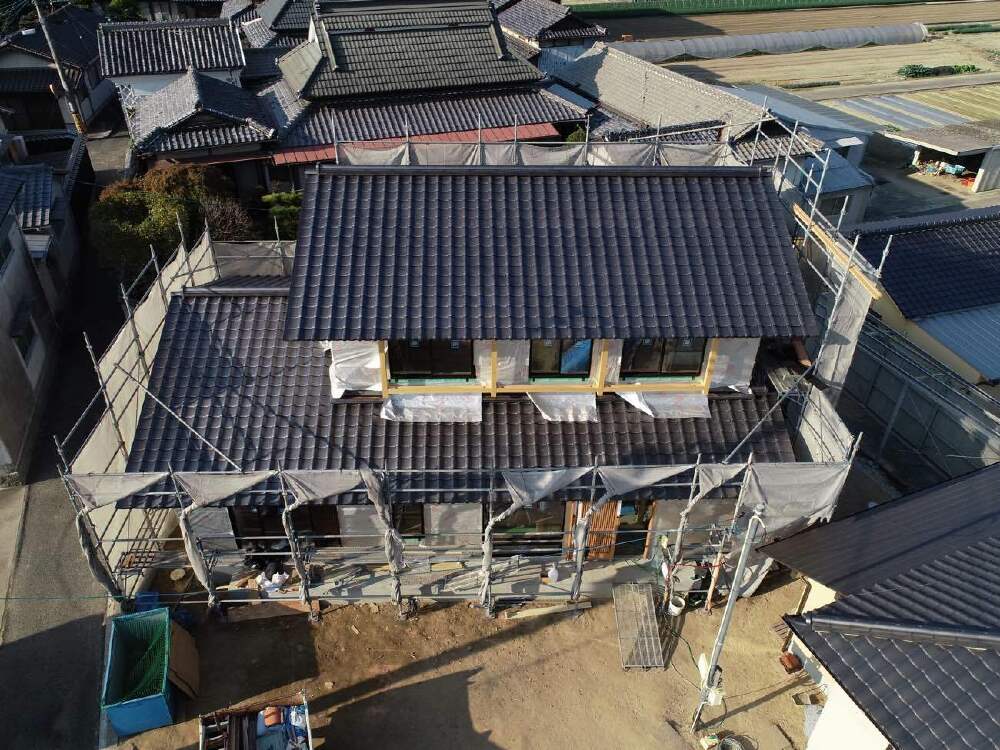

瓦工事
本日、瓦の工事が完了しました。
職人さん3人で、一枚一枚丁寧に施工していきました。
大工さんが屋根の下地を作り、瓦職人が仕上げていく。
足場職人が2階に足場をかけて、板金職人がのし板金を施工。
また大工さんが壁地を施工。
たくさんの職人さんによって、おうちが完成していきます。

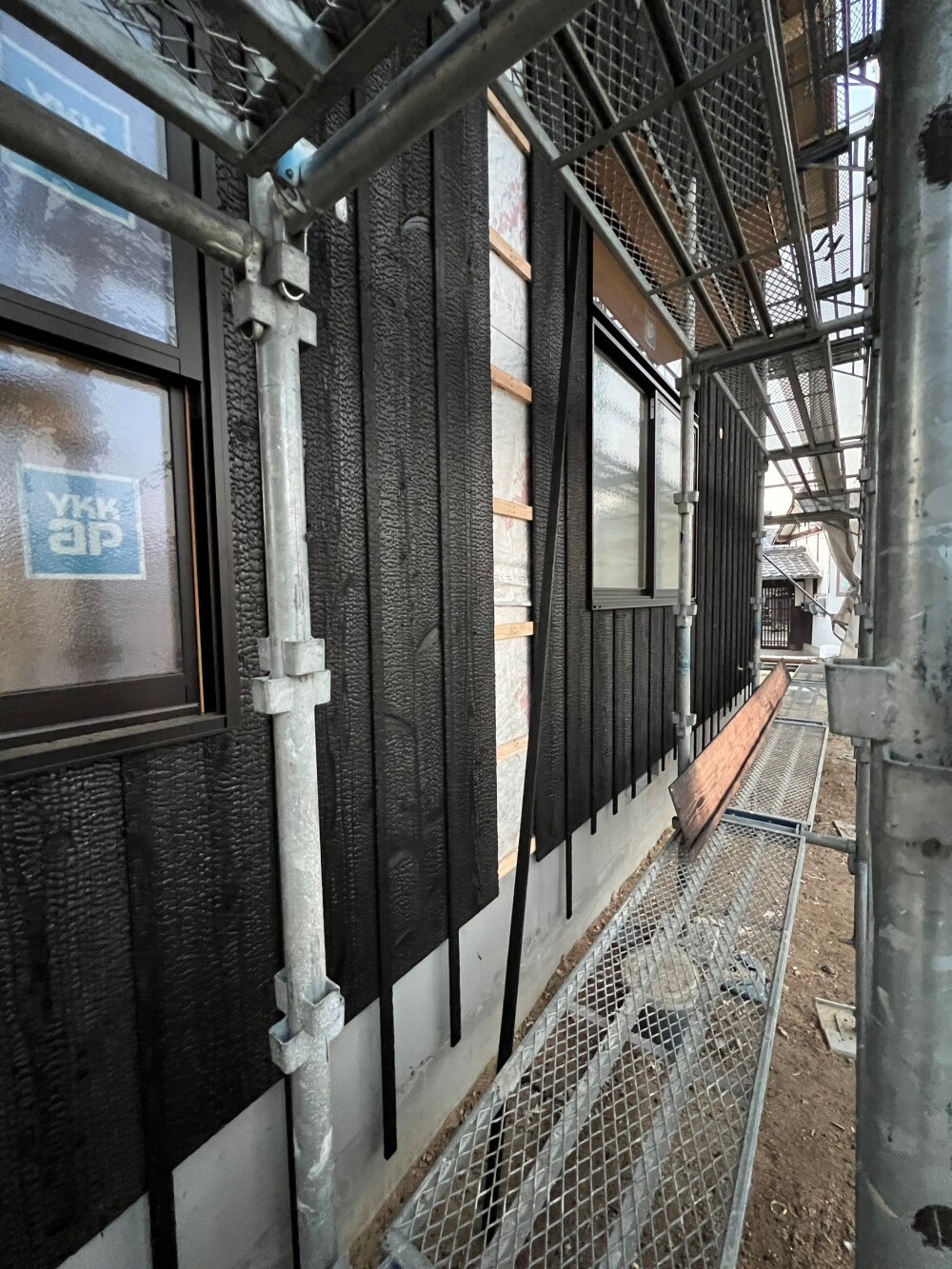

焼板張り 目板張り
外壁の建材は、焼板になります。
今回使用したのは、『クロ塗装』240幅
クロに水性アクリル樹脂系のクリア塗料を塗布し、表面の炭の凝固を促した商品となります。
天井張り
外部工事も落ち着き、室内2Fの工事です。
本日は天井を張り、床材が現場入りしたら床を張っていきます。

フローリング
本日の現場では、フローリングの施工となります。
傷をつけないように、施工後はすぐに養生ボードをしますので次に確認できるのは美装前の養生上げの時になります。

棚作成
2Fの棚作成です。
各部屋に棚がありますので作成していきます。
壁の施工をする前の準備ができました。
石膏ボードが届きましたら壁を施工していきます。

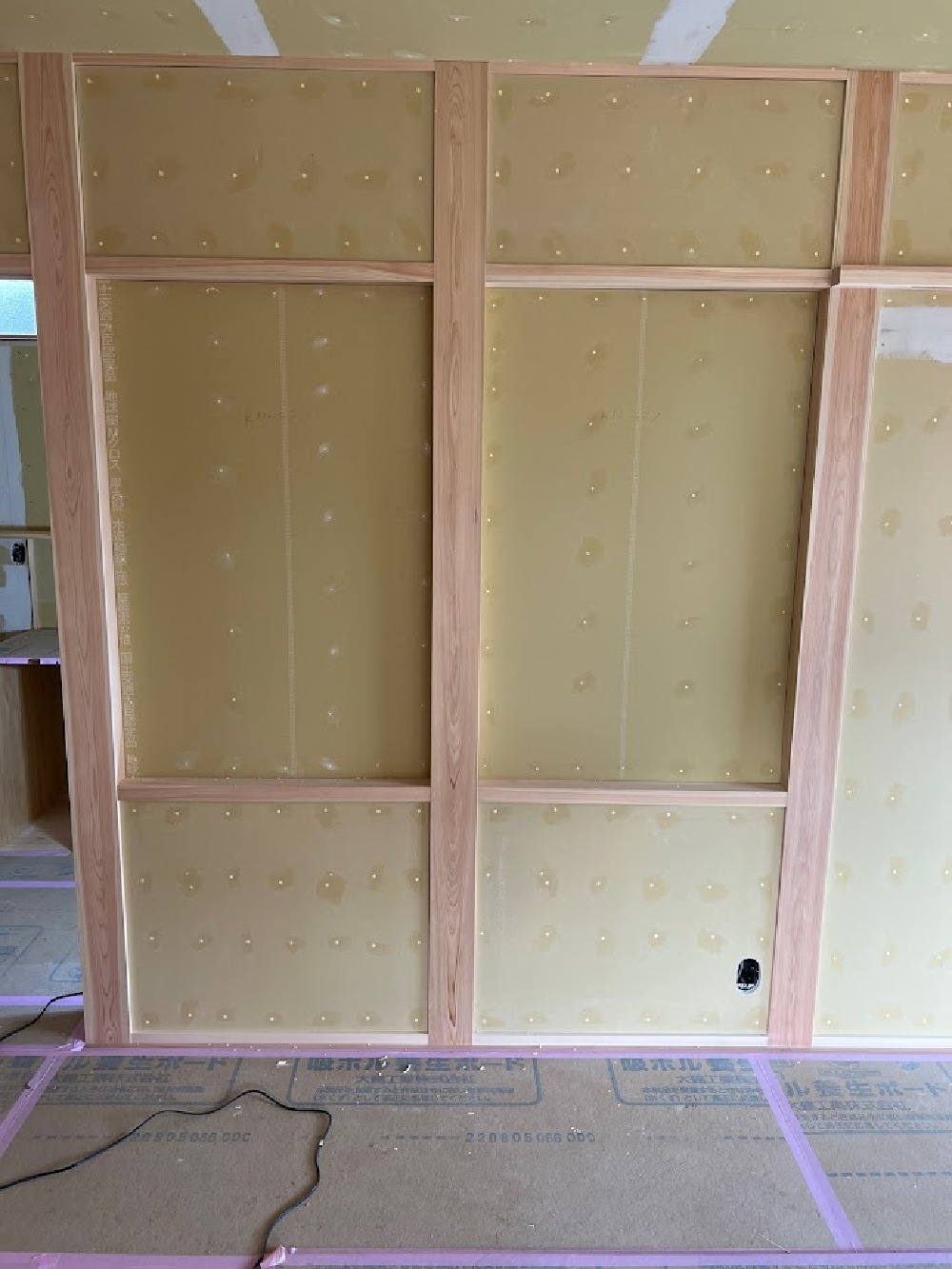

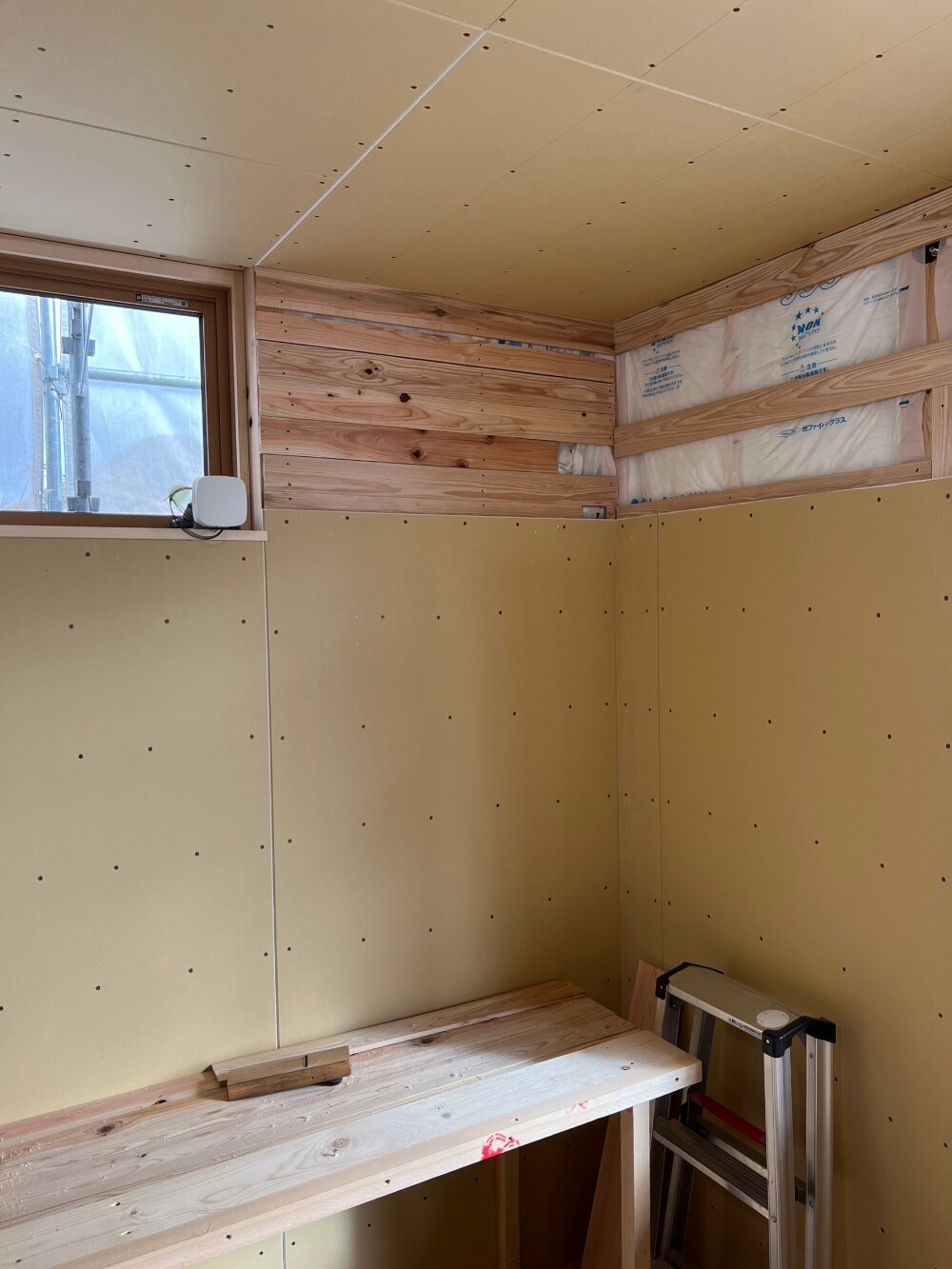

室内壁施工
本日は、2Fの室内壁施工です。
親方奮闘してます!!
エアコンの下地よーーーし!!
ありがとうございます。
コンセント見えてませんが、あります!

塗り壁施工
外部の塗り壁箇所下地施工です。
下は腰壁に、檜の材を使用しています。
大工さんがんばってくれました!
外部完了です。

お風呂
昨日は、ユニットバスの施工日でした。
職人さん二人で、施工して頂きました。
一見、『ドン』と置かれたように見えるバスですが、事前に設置位置などを打合せして決めます。
入口と壁の取り合いなどもありますので、設計士さんの書いた図面を基に、大工さんや施工業者さんと決めます。

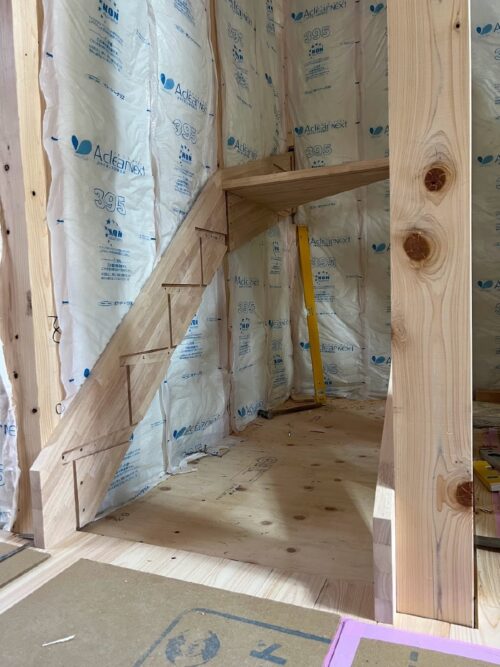

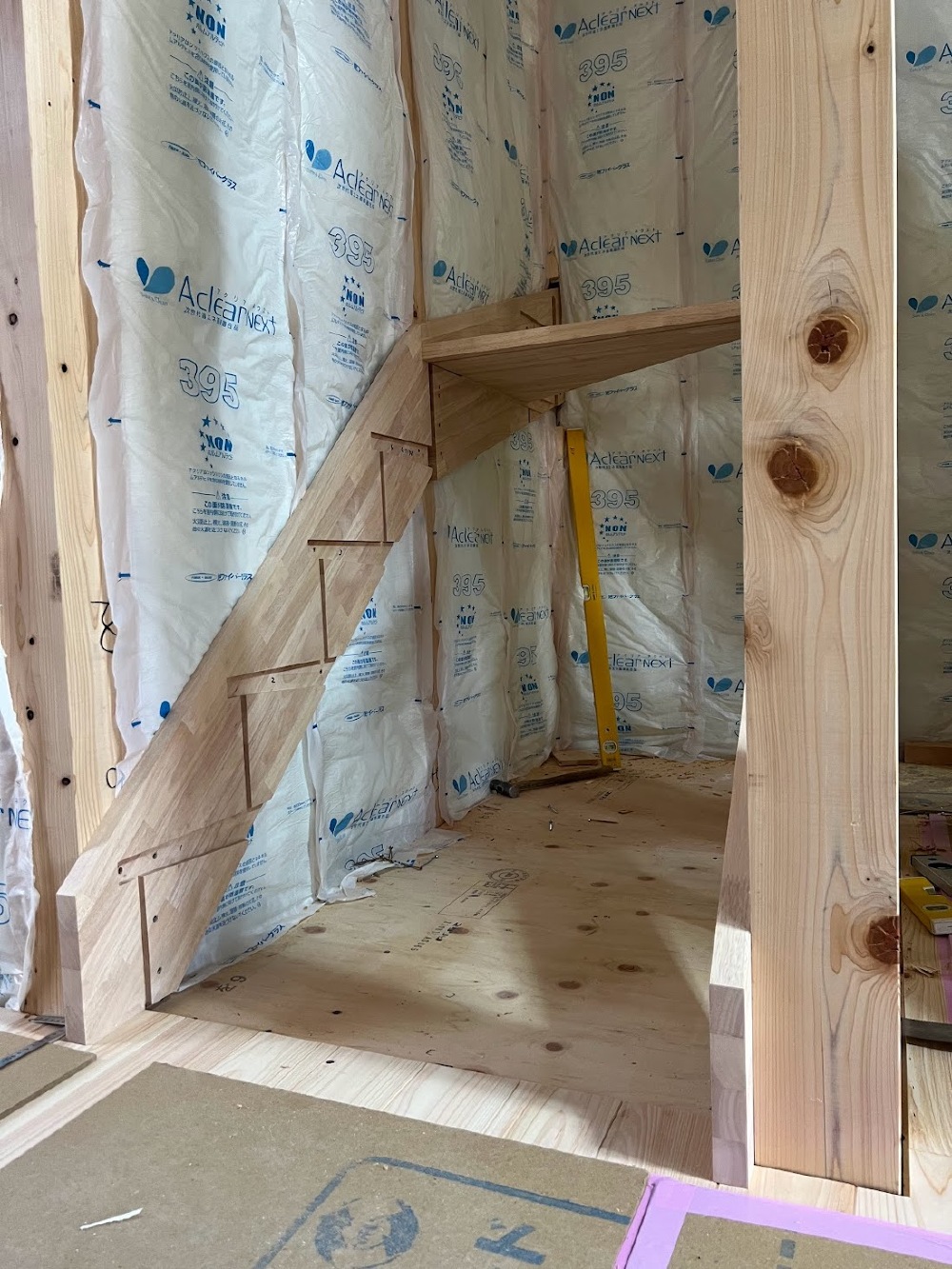

階段
本日より階段の施工始まりました。
大工さんによる原寸図が現場にあったので見せてもらいました。
施工前に実際書いてみて確認し、取り付けていきます。
ボードを張る
1F主寝室・WICとなる箇所です。
手慣れた手付きで材料をカットしていく大工さん!!
あっという間に、部屋が完成です。
次回は、造作物(棚など)をこしらえながら、天井や壁を作っていきます。
こつこつ形になってきました。

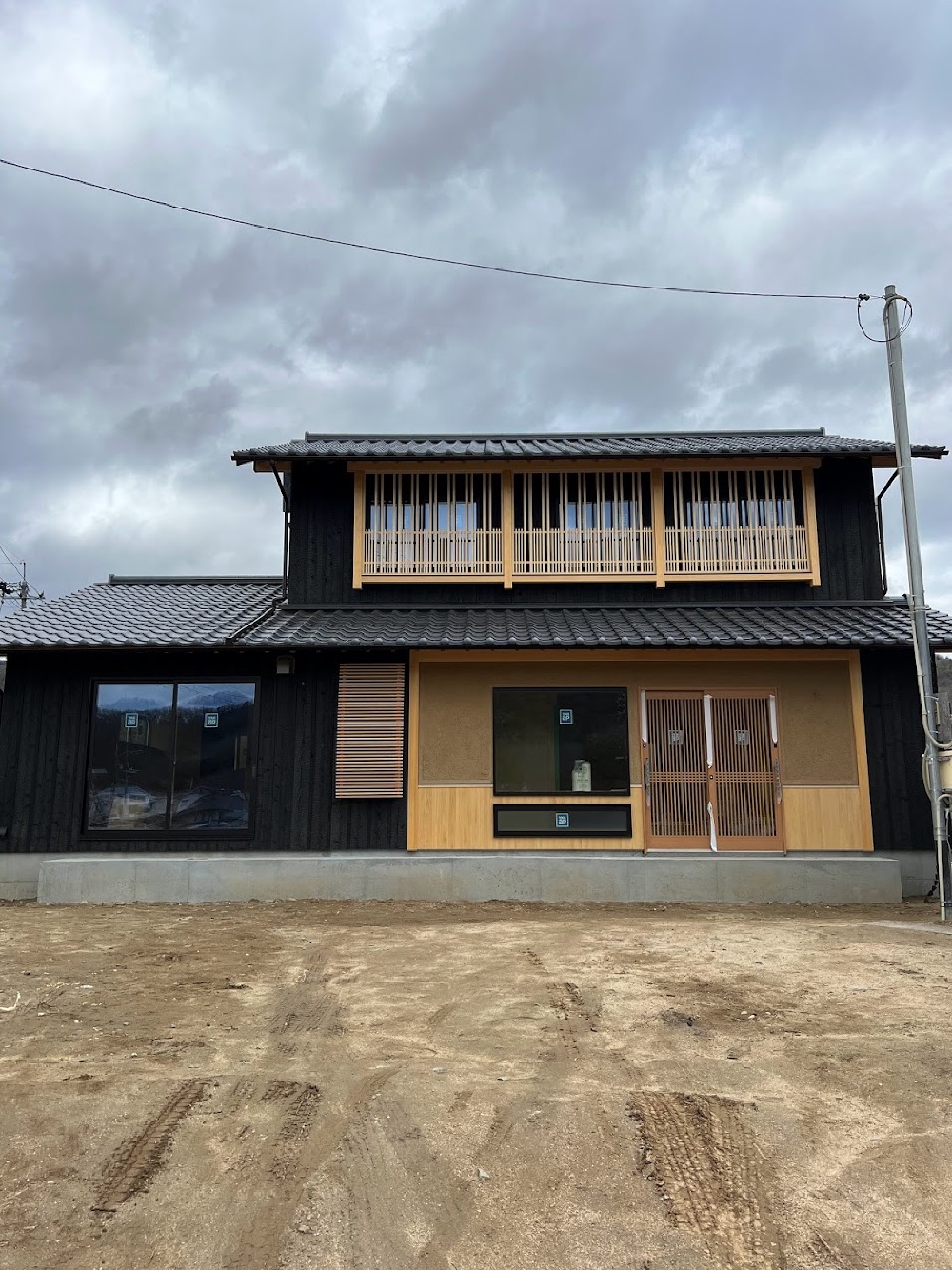

足場解体
本日、足場の解体をしました。
仕上がった外観が見えます。
室内は、現在内装の施工前です。
明日より、内装工事開始です。
内装工事 スタート
現場は内装工事が始まりました。
ビスを打った箇所は凹んでいる為、クロス屋さんはパテをします。
凹みすぎても、凸すぎてもダメです。
クロスを貼り始めると、ガラッと雰囲気が変わります。
楽しみです。
クロス工事も終盤
クロス工事も終盤に近付いてきました。
各部屋クロスを貼ると、完成したなと感じます。
が、まだまだ工事はあります(^^)/
左官 建具切込 水道 電気 タイル やることはたくさんです。
次工程はタイル工事をおこないます。

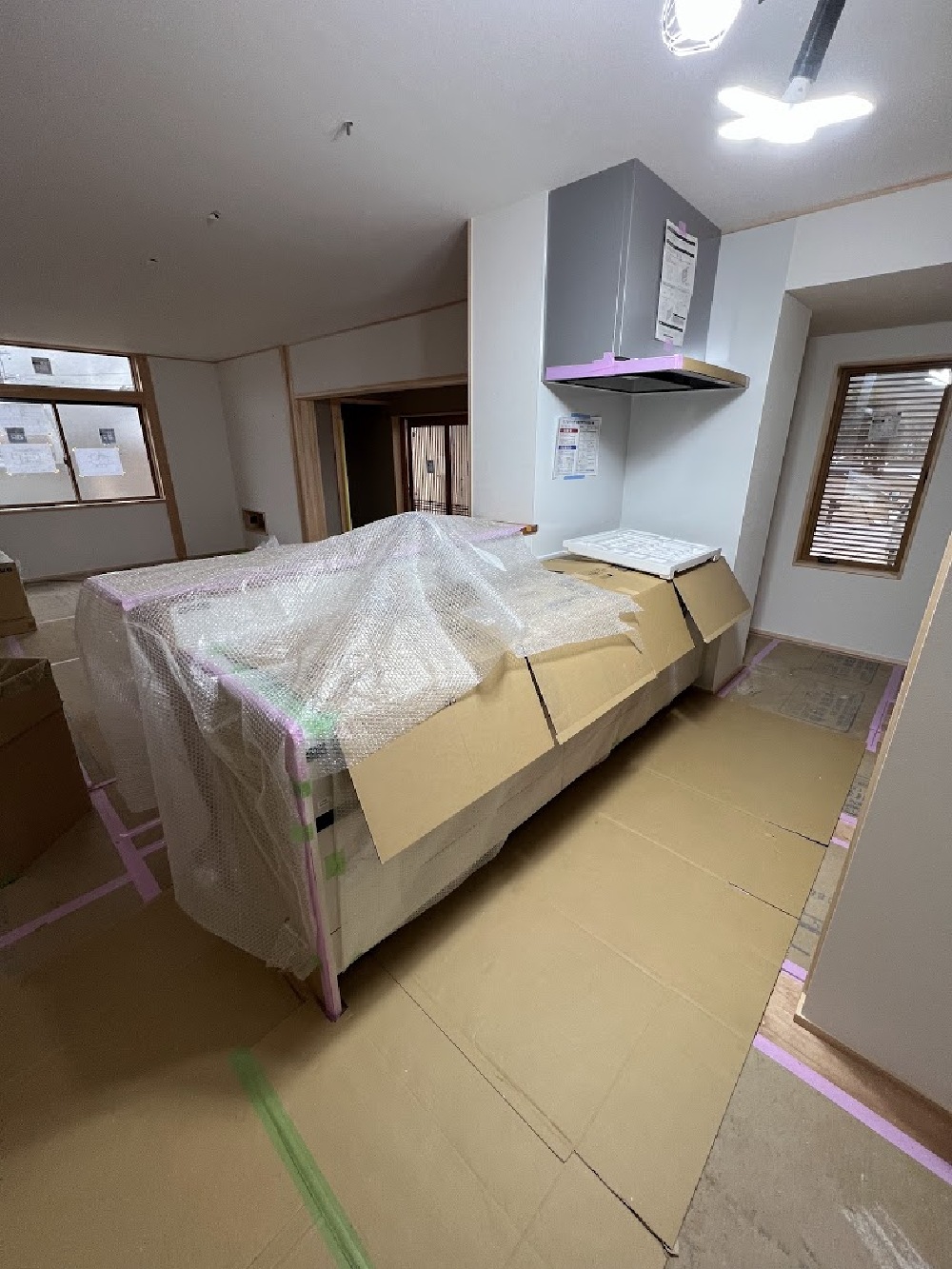

キッチン施工
本日は、キッチンの施工日です。
写真は、工事が完了して養生をしている所を撮らせて頂きました。

掘り方
外構準備です。
ブロック工事をしますので、掘り方作業しています。
丁張して糸で通りを確認します。

水道仕上げ工事
水道の仕上げ工事です。
設備を納めていきます。
無垢の木のカウンターへ、手洗い鉢を施工して頂きました。

マサ土
ブロックを施工し土留めもできたので、マサ土入れです。
設定しているGLまでいれていく作業です。
養生あげ
本日、美装前の養生撤去作業でした。
建物の完成が近いです。
引き続き外構工事、進めていきます。

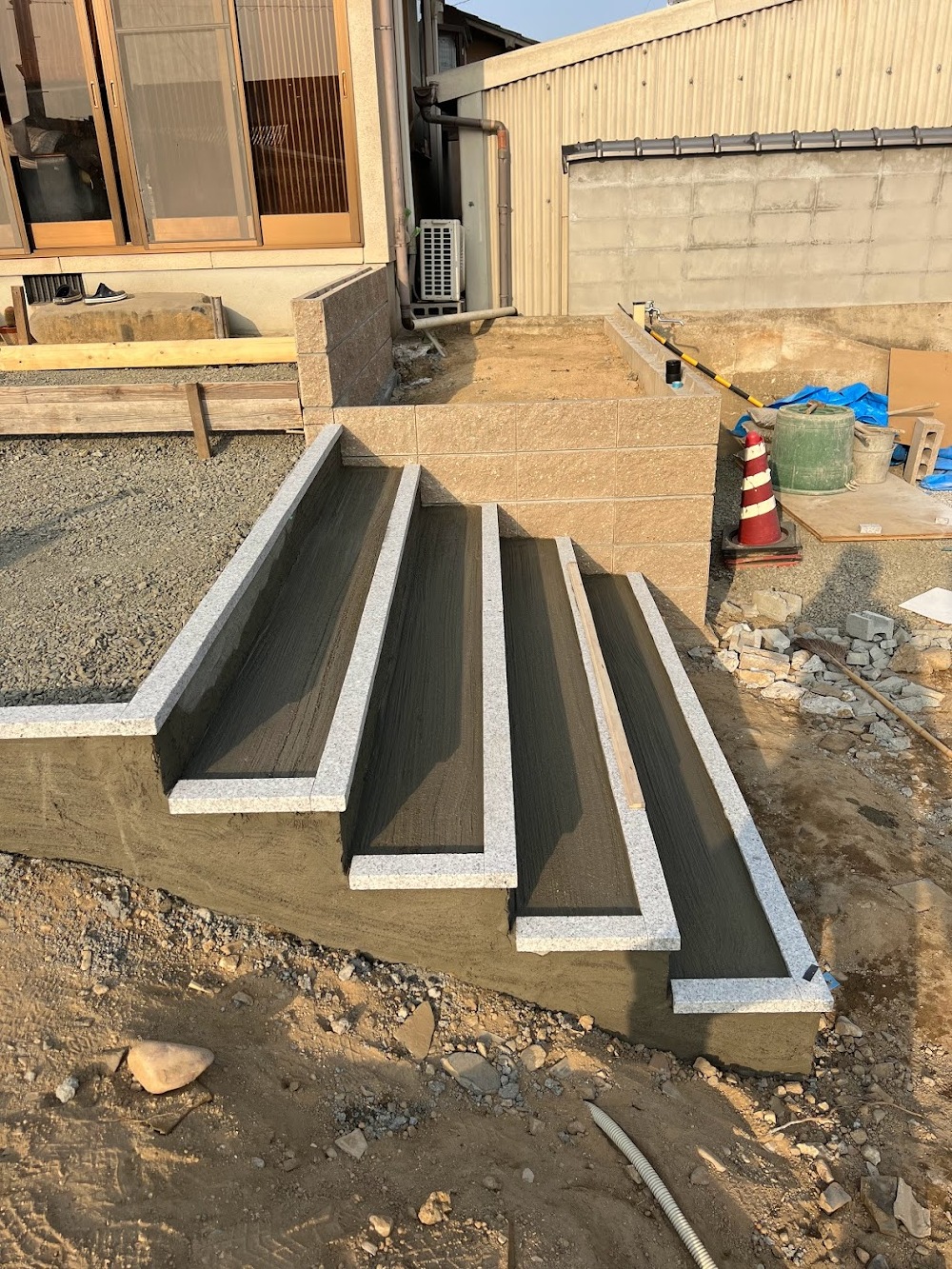

チリ石の施工
階段のチリ石施工をしております。
こちらは、小磯の洗い出し仕上げになります。

外構工事中
現在は、ブロック工事も終わり、階段工事着手しております。
同時に、板塀の施工をする為の準備中です。

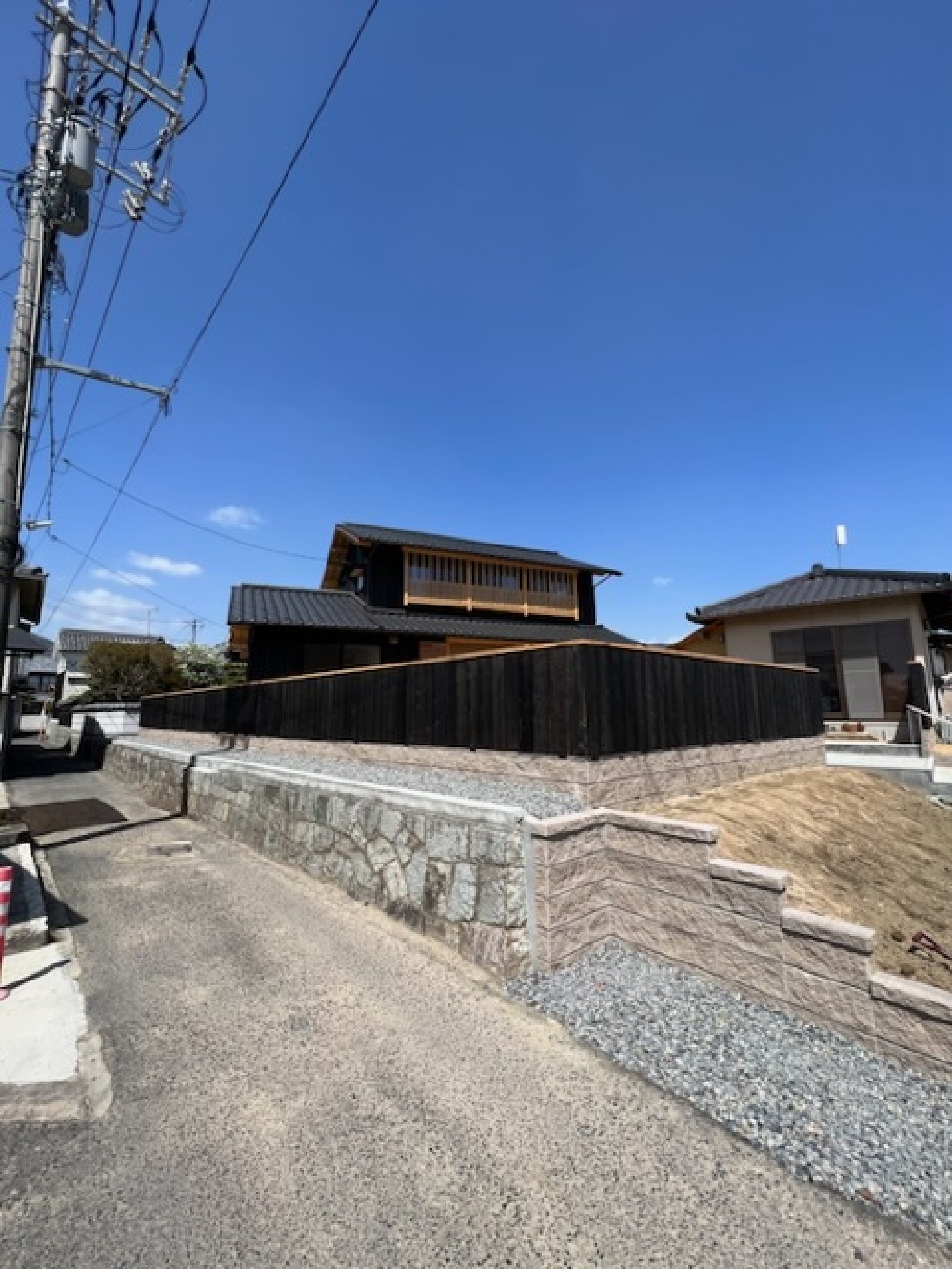

板塀
外部板塀を大工さんに作って頂きました。
外壁の色と同じ、黒を基調にこしらえています。
