No. 2021年4月5日

工事の前に

建物の配置を確認するために外周ラインをロープで表しています。
着工してからでは変更が出来ないため、入念に現場で確認します。

No. 2021年4月11日

地鎮祭

おめでとうございます!天気にも恵まれ、地鎮祭が執り行われました。
1年間の構想の期間を経て、いよいよ本格的に工事に取り掛かっていきます。

No. 2021年5月29日

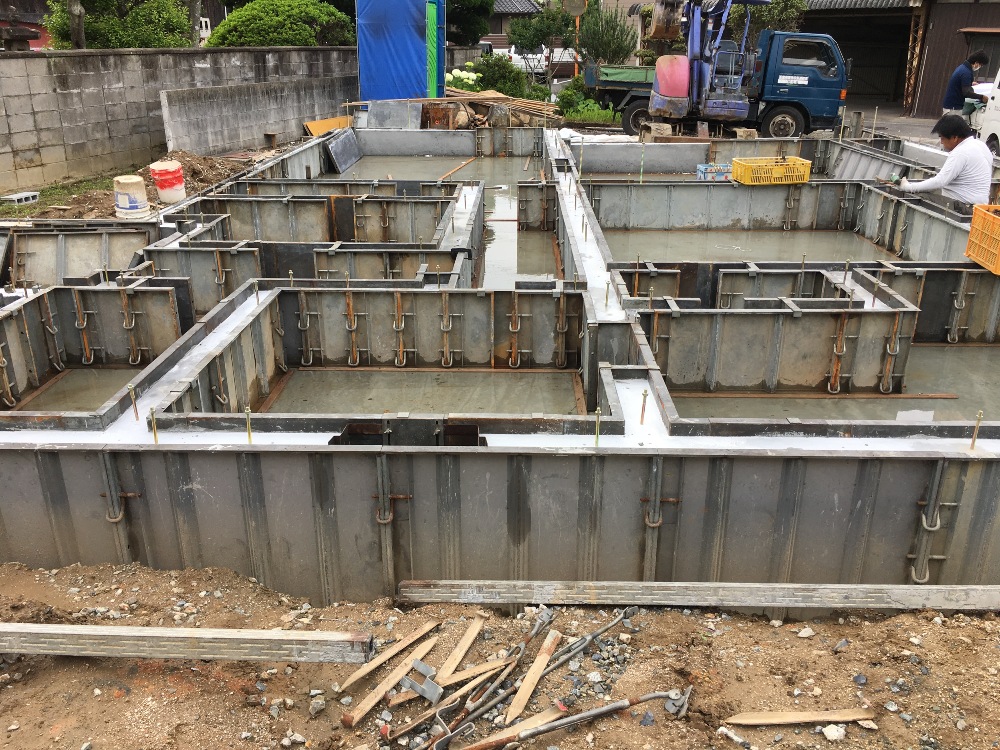

基礎配筋工事

基礎の鉄筋はコンクリートを打設すると見えなくなってしまう部分であるため、図面通りに施工されているかチェックします。
綺麗に配筋されているのが写真で伺えます。

No. 2021年6月5日

基礎打設完了

先日コンクリートを打設して、型枠を解体しているところです。
今年は早い梅雨入りでしたが、何とか基礎工事の完了が見えてきました。

No. 2021年6月14日

棟上げの前に

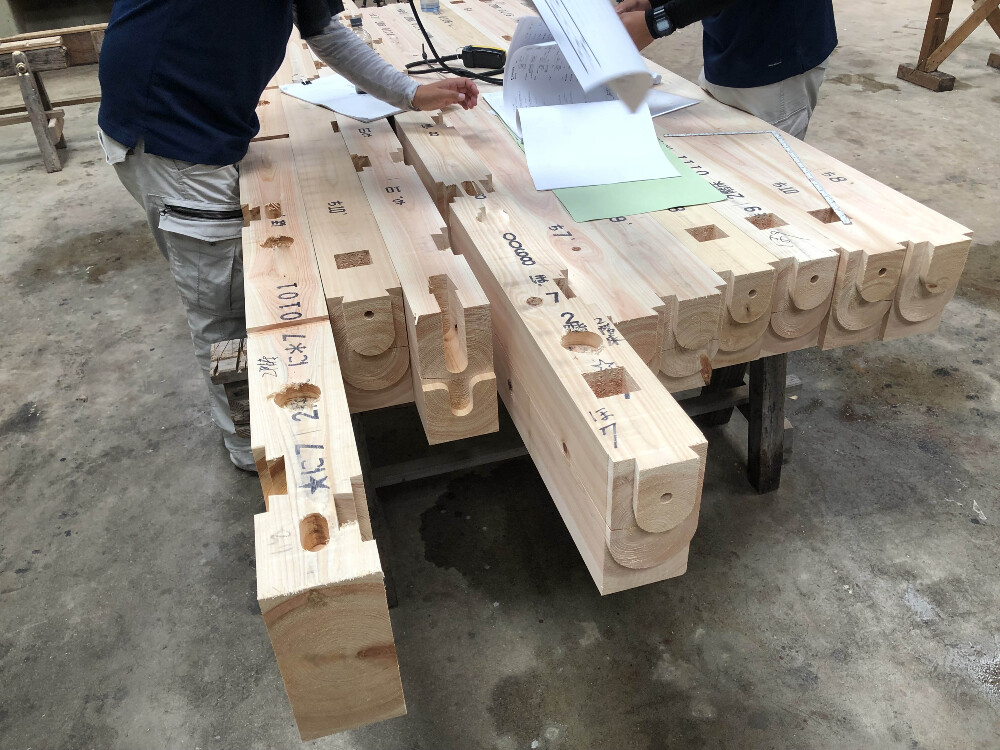

棟上げの前に構造材の一部を工場に入れ、鉋をかけたり、加工をします。
このひと手間が木材に艶をだし、美しい仕上がりとなります。

No. 2021年6月17日

土台を敷く

上棟日に向けて準備をしております。
今週末に予定をしておりました土台敷きですが、雨の予報だった為2日早めて本日施工開始です。
雨多き時季の貴重な晴れ間です。
大工さん、汗だくになりながらも本日中に無事完成。お疲れ様でした!

No. 2021年6月25日

祝!上棟

まだ梅雨も明けきらない最中でしたが、大雨の心配もなく。
本日無事に棟が上がりました!

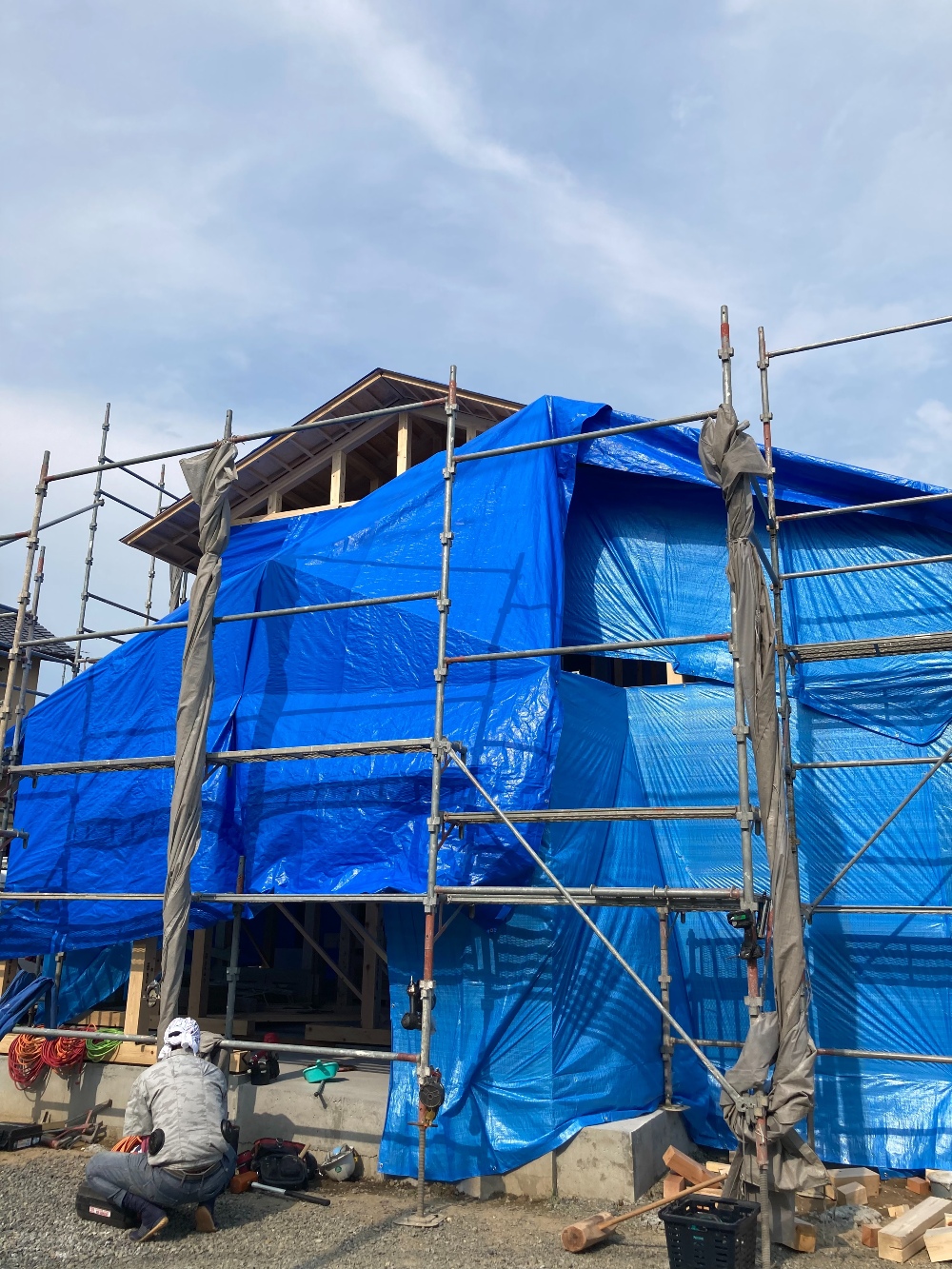

現場到着の頃にはブルーシートに綺麗に覆われており・・・
設計担当阿部自信!の屋根の重なり具合が見られませんでしたが、そこは後日の楽しみとして。

大工さんはじめ、監督さん、クレーンさん、そしてお施主さま!!
暑い中ありがとうございました。
本日はおめでとうございます!!
以降何卒よろしくお願い致します。コーディネーター正田でした。

No. 2021年6月29日

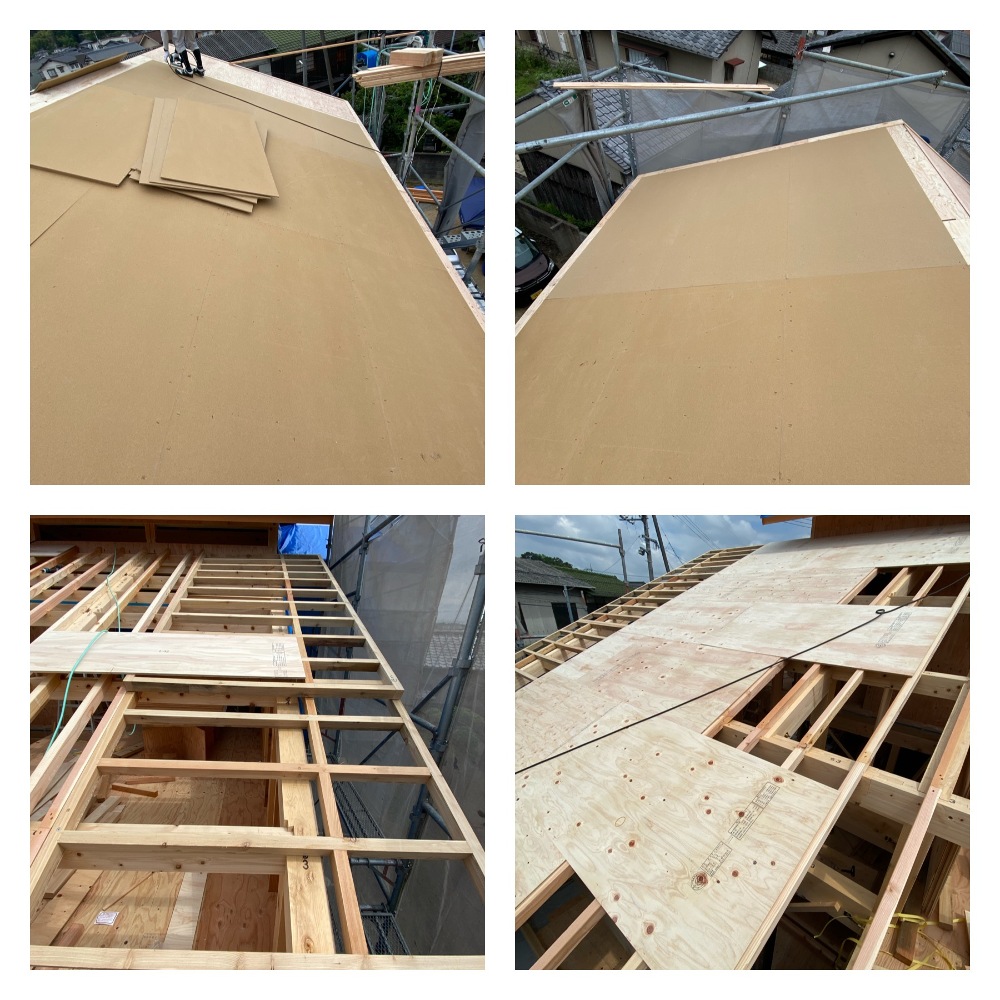

屋根仕舞い

天気に恵まれてます!
屋根作業もスムーズに進行中。
事前に組んだハシゴを固定して、野地を貼ります。防水処理して仕上げ待ちです。
熱い日が続いてますが、現場の大工さんとても楽しそうに仕事してます♪

No. 2021年7月1日

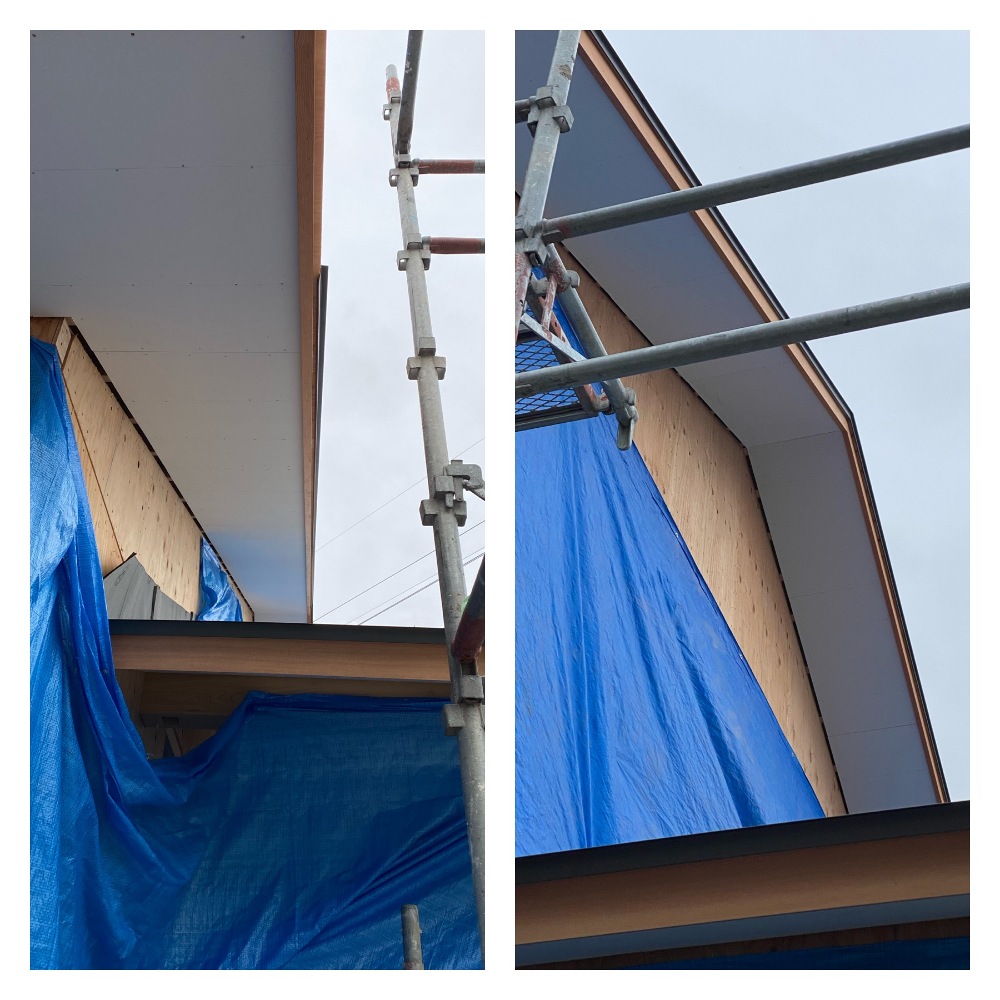

軒天

屋根も終盤です!
上物は完了したので、軒天を施工してます。
2人が下地をどんどん貼っていき、2人が仕上げ材で追っていく。切る人、貼る人、4人の連携が凄いです♪

No. 2021年7月3日

防水シートも貼り終え、本日はサッシ施工の日です。両サイドの寸法を測り留めていきます。
1階2階と取り付けました。
電気の職人さんも配線工事してくれてますので、次回雨の日は壁断熱材の施工でしょうか。
晴れたら、外部壁の施工できそうです。

No. 2021年7月8日

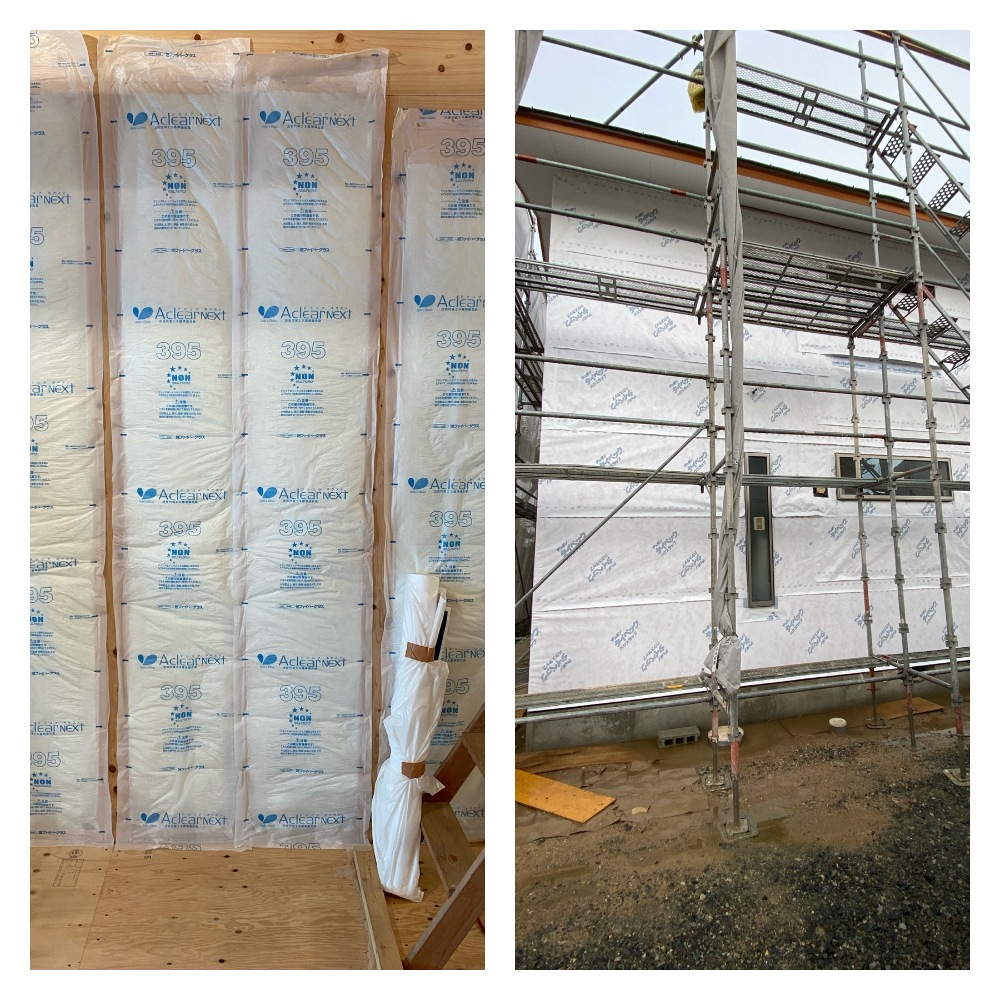

断熱と防水

室内断熱施工中と外部防水シート施工の写真です。グラスウール断熱は、高い断熱性能と大きめのフィルムによる施工性の高い物を施工しました。詰め込み過ぎてもダメですし、隙間があっても断熱性能は下がります。
一見簡単そうに見える作業ですが、隙間無く充填する職人の技術が必要です。

No. 2021年7月10日

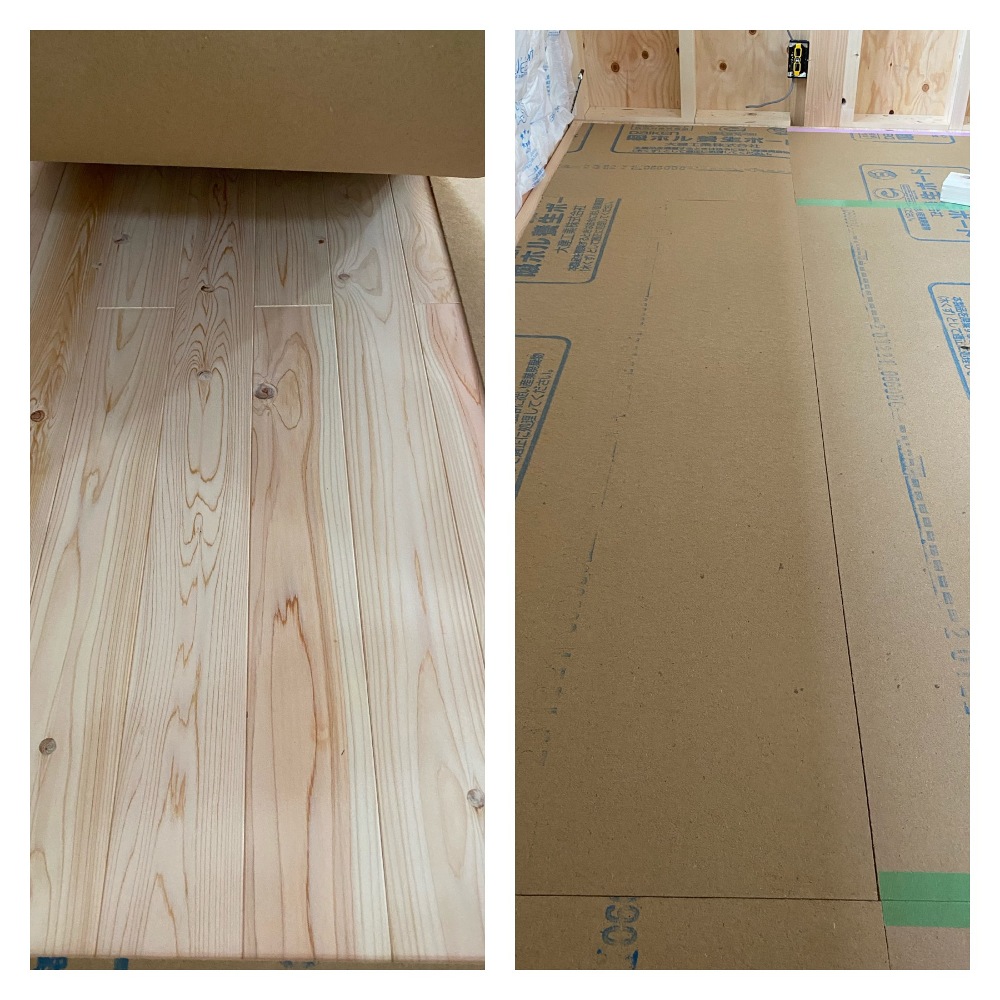

二階フローリング

本日は、フローリングの施工です。
フローリング厚は15mmで、樹種は桧を使用しております。
仕上げ材の施工ですので、施工後は、直ぐに養生をします。次に見られるのは、養生を剥ぐ美装の段階です。工事終盤まで見れなくなる為、貴重な一枚♪

No. 2021年7月13日

窓枠 建具枠

二階窓枠施工完了しました。
二階建具枠施工中です。
枠材は、桧を使用しています。工場で、一つ一つ寸法を整えて仕上げ、現場へ搬入します。
窓サイズによっては、枠の長さも変わります。
大工さんの手間はかかりますが、既製品では味わえない無垢の暖かみを感じる事ができます。
大工さんありがとうございます。

No. 2021年7月15日

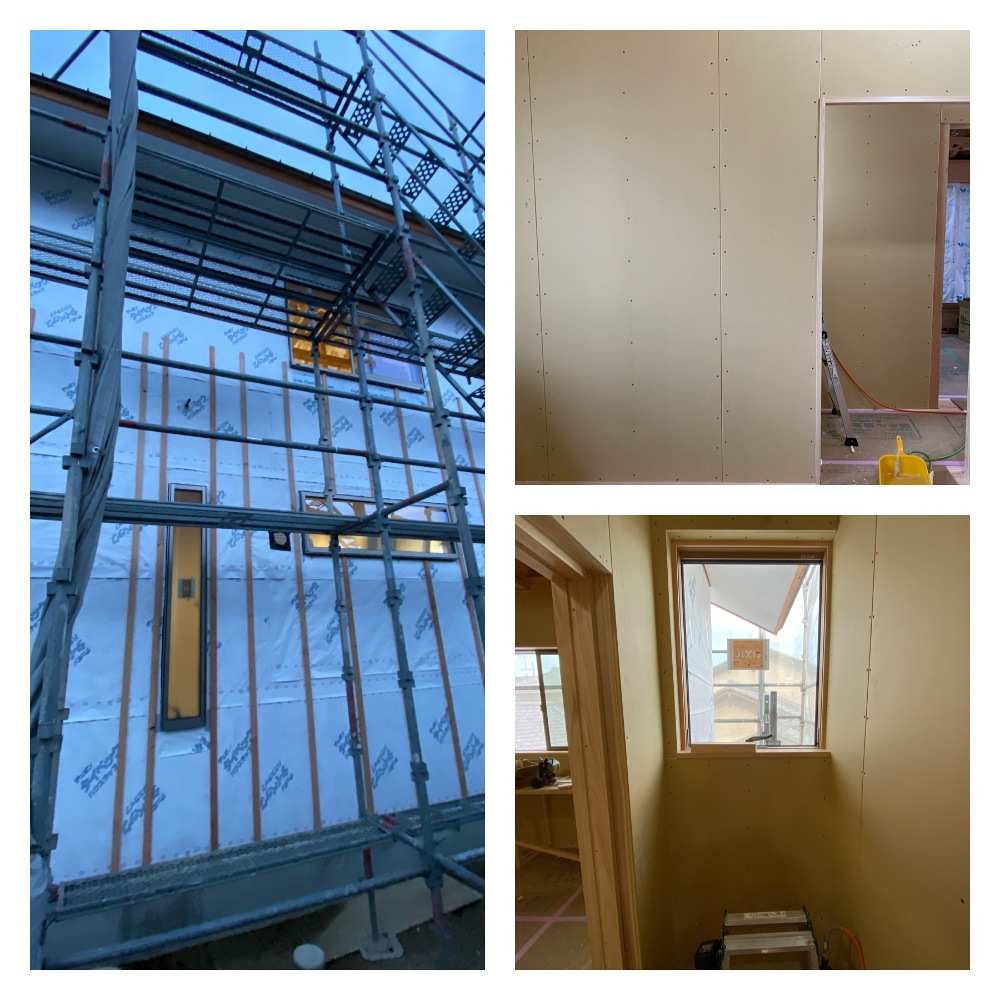

外壁下地 室内ボード施工

本日の現場は、外壁下地の施工と室内の2Fボード施工を二手に分かれて作業です。
外壁は胴縁を施工中でした。足場の踏板(アンチスリップメタル)と壁の間からの施工や、登ったり降りたり1人でやるには少々大変な作業ですが大工さん頑張ってます。
室内は親方が2階のボードを施工してくれました。仕上がりがとても綺麗です。ボードをカットするシーンを見学させて貰いました。

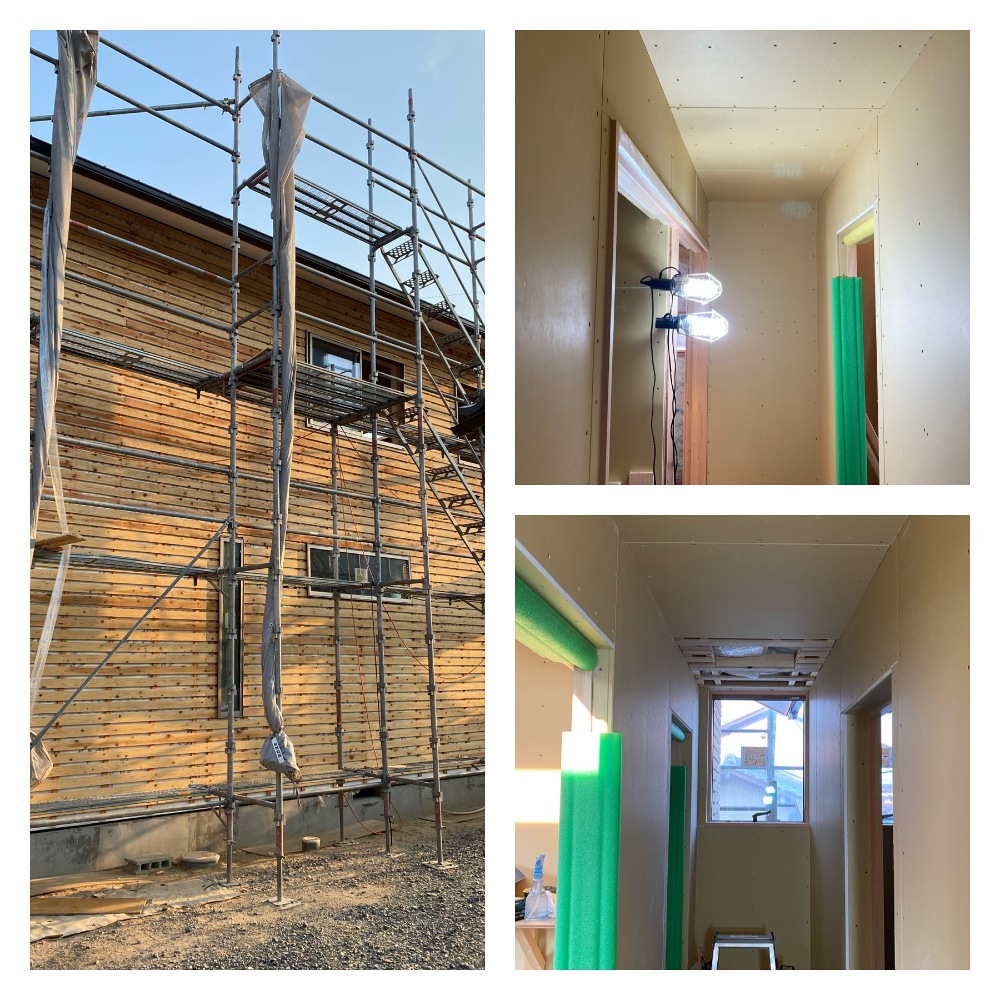

慣れた手つきでどんどん仕上げて行きます。
外部も内部も下地作業は将来的には見えなくなる作業ですが、丁寧に仕上げてもらい、とても嬉しく思います!今日もお疲れ様でした!

No. 2021年7月16日

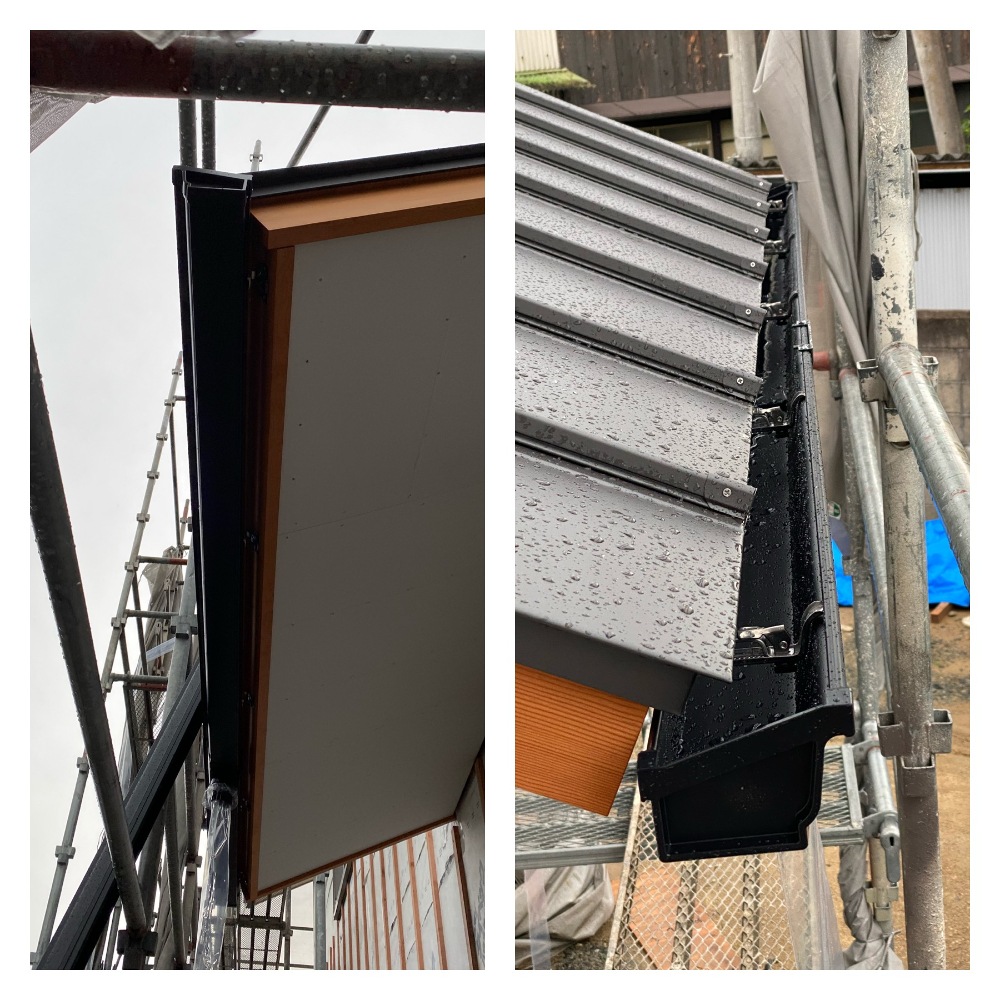

軒樋

本日の現場は、軒樋の施工です。
外壁が仕上がっていないので、縦樋はいれておりません。
抜けた水を落とす為、ポリチューブまでして一旦終了です。

No. 2021年8月2日

外部内部の現在

外部は左官さんが作業する為の準備です。
大工さんにより、外周部を板貼りしています。
内部2階は、天井ボード施工中。
各部屋が出来てきました。

No. 2021年8月6日

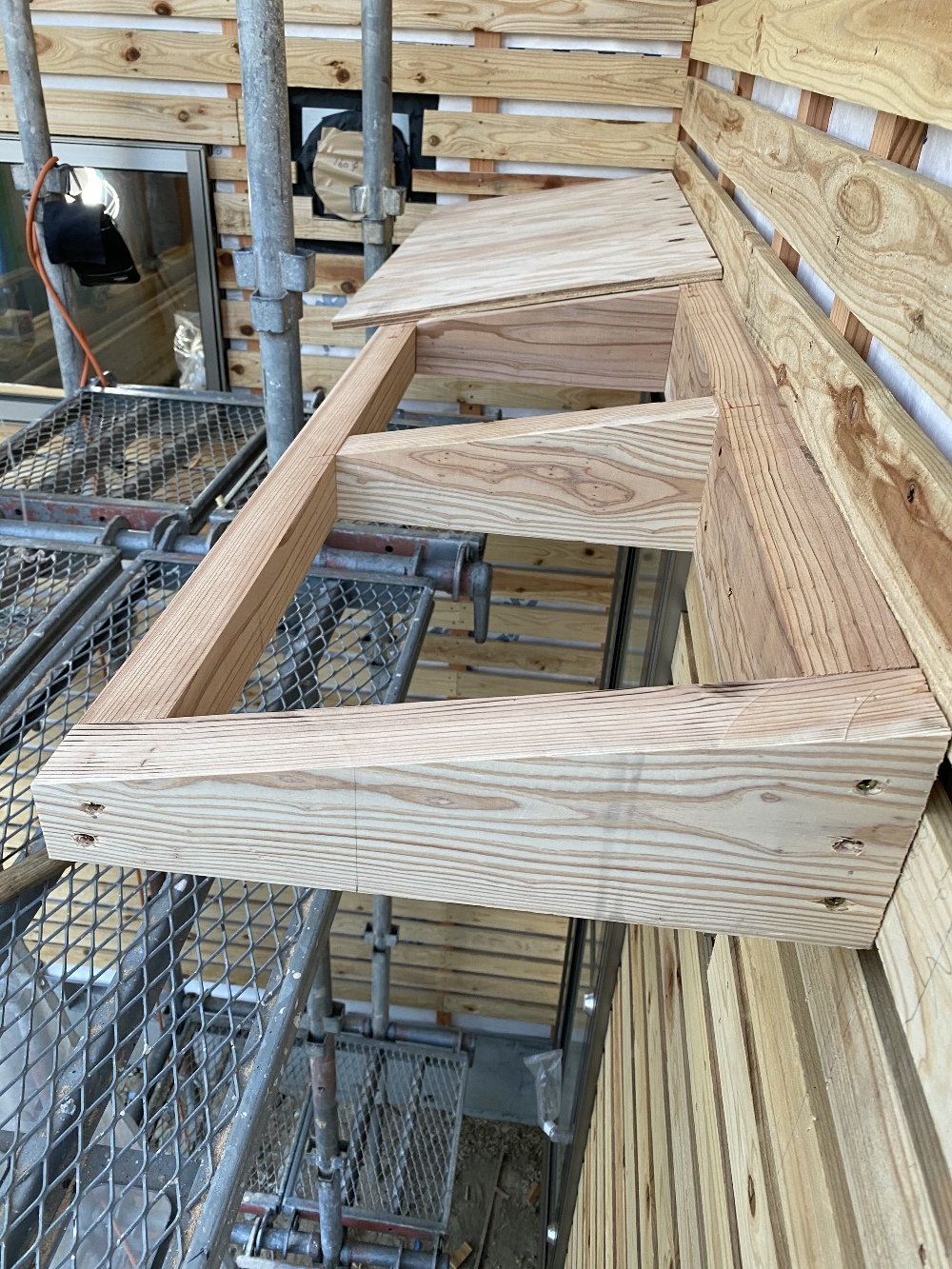

勝手口上部に庇を製作中です。
勾配をつける為、垂木をカットし、合板で屋根を拵えました。
防水処理をし、仕上げは板金になります。

No. 2021年10月29日

いいお天気♪

現場レポートの更新が滞り気味で申し訳ないです(^^;)
お母様とお話しながらこのアングルを一枚!
どんどん出来上がっていくのは毎日の楽しみですよね♪
楽しいお話をありがとうございました(^^)
今後の更新をお楽しみにしていてください。

No. 2021年10月29日

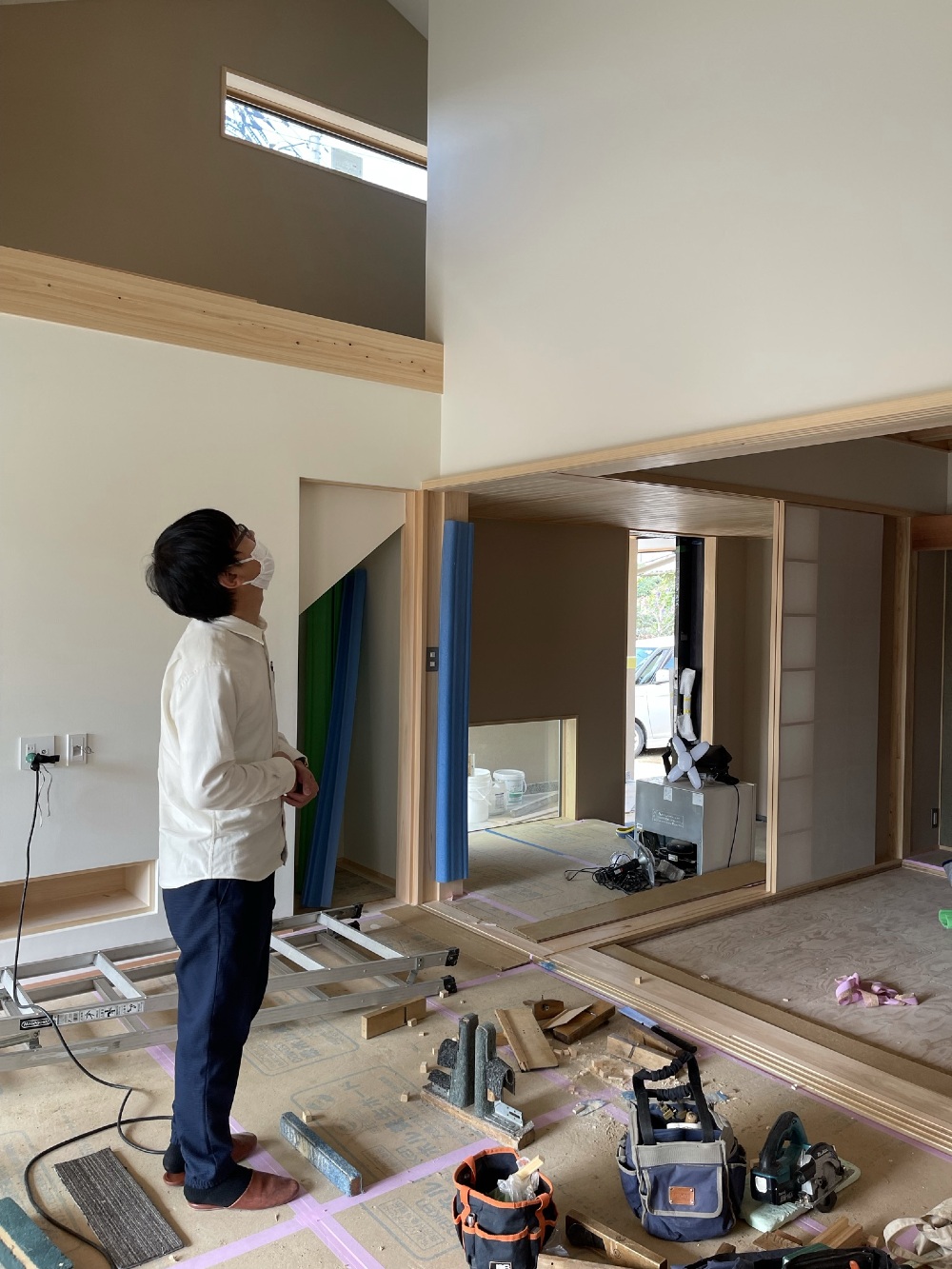

建築士による解説!

広報の中島です。
こちらの現場へはお久しぶりの同行となり、担当建築士の阿部によるマンツーマンのなんとも贅沢な説明を受けました!そんな建築士阿部の想いも詰まったお家の完成が楽しみです♪

No. 2021年10月29日

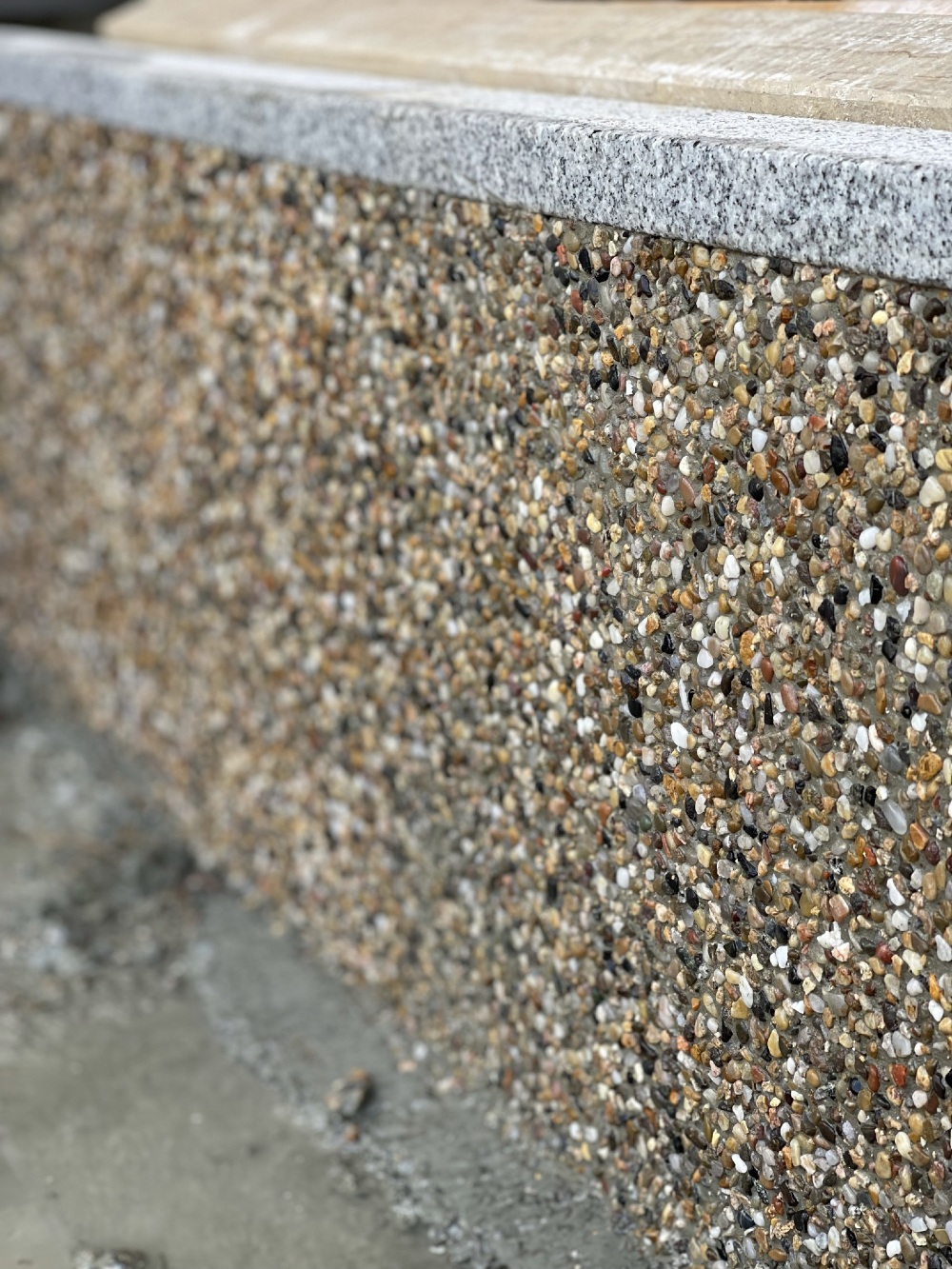

洗い出し

現場に到着するとちょうど作業し終えたところをパシャリ♪
「恥ずかしいから、あまり見ないでくれ~」とうちの左官職人。
いやいや、かっこいい仕事です!

No. 2021年10月29日

外壁

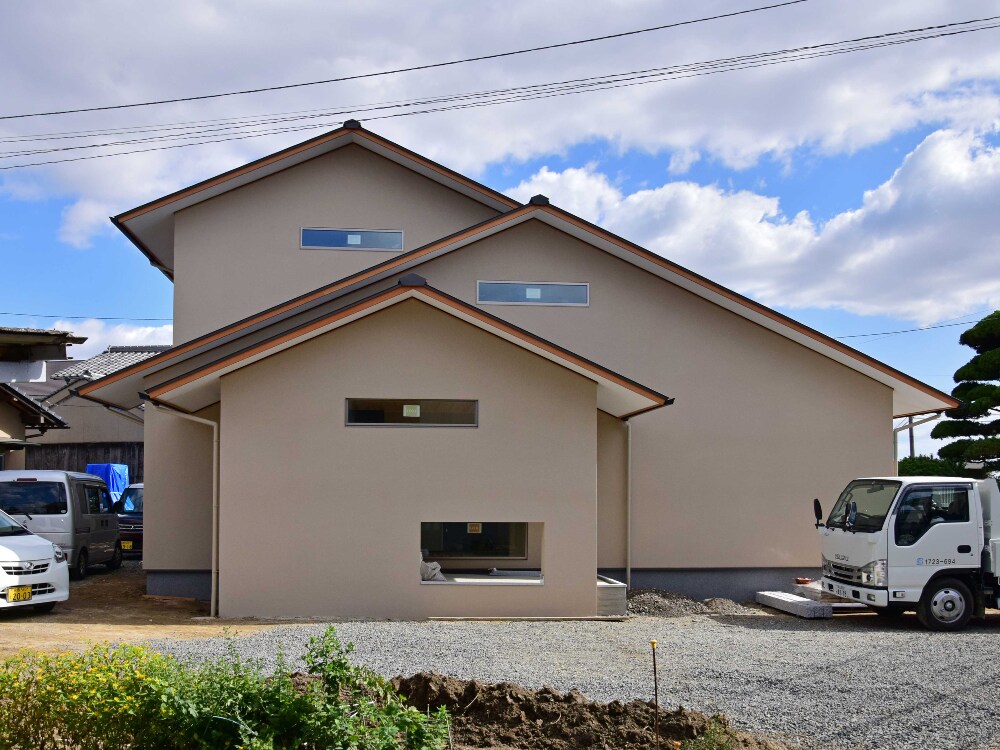

ついに足場が取れました。折り重なる三角屋根がシンボリックで目を引きます。
外壁色は上品で優しい色合いに仕上げております。

No. 2021年11月5日

今週も

先週に引き続き、本日も撮影で現場へ。
営業の山﨑と盛り上がるお施主様のお母様。
「いつも楽しく見てるよ」と嬉しいお言葉ありがとうございます♪
今後の様子もどうぞお楽しみに!です(^^)

No. 2021年11月17日

暖簾

建物の外観をイメージして制作したオリジナルの暖簾です。
試しに事務所にかけてみました。色味、濃淡もいい感じです。

No. 2021年11月20日

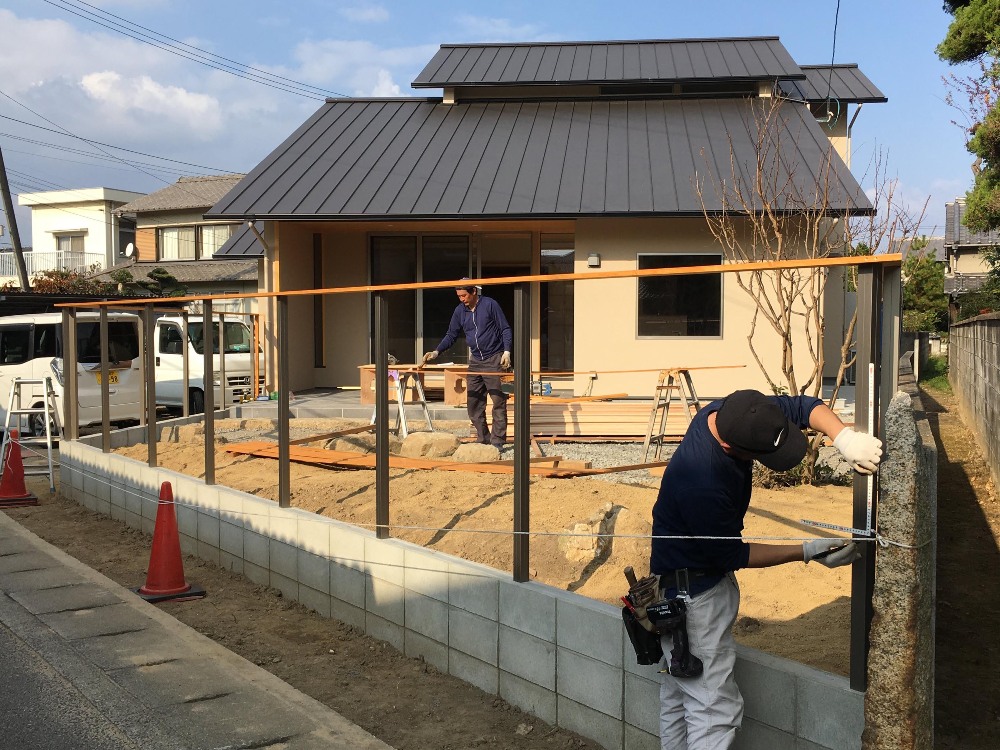

外構工事

板塀を施工しております。
道路から約2mの高さですが、庭の地面を上げるので、室内から見たときは圧迫感のない高さに仕上がります。

No. 2021年12月3日

社内検査

先日見学会を開催し、次の日に社内検査を開催
スタッフが一度に現地へ集合し、全体的にチェック!!

この事例の完成写真を見る
