実例紹介

現場レポート

春濤終日

~焼板・漆喰・木製格子~ 早島のモダン和風の家
  • 新築
No. 2020年11月16日

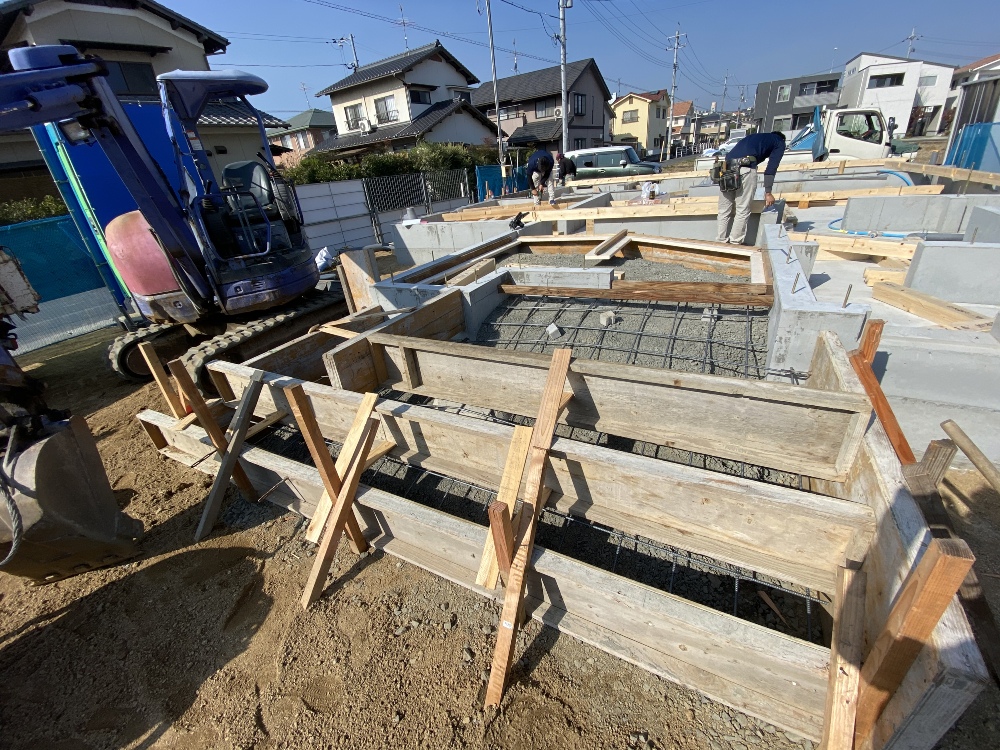

【基礎完成】

基礎もでき、確認中です。
土台施工の準備で、先に水道工事をしています。

No. 2020年11月18日

【玄関ポーチ準備】

玄関ポーチコンクリート前準備!
段をつけるので、型枠も多いですね。
と、同時に土台敷き開始。

No. 2020年11月22日

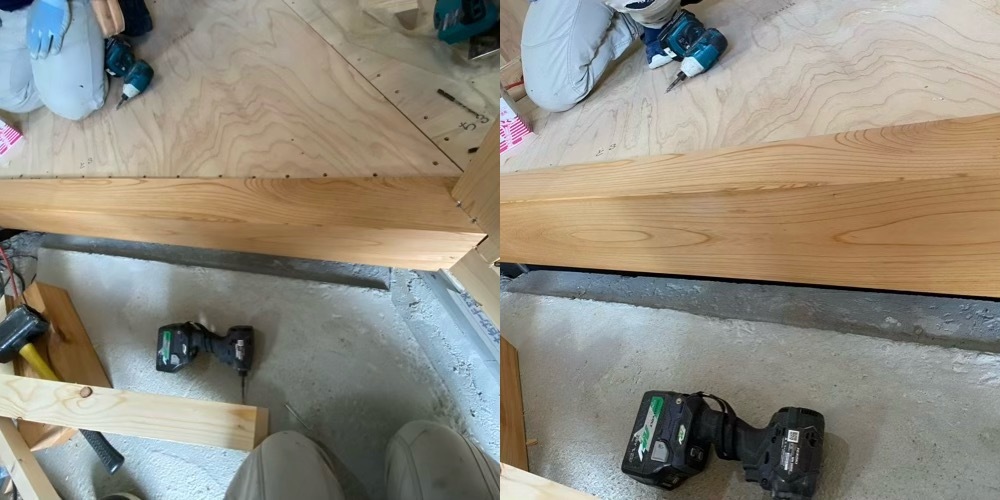

【土台敷き】

棟上げまで後数日!
現場では、土台の準備です。

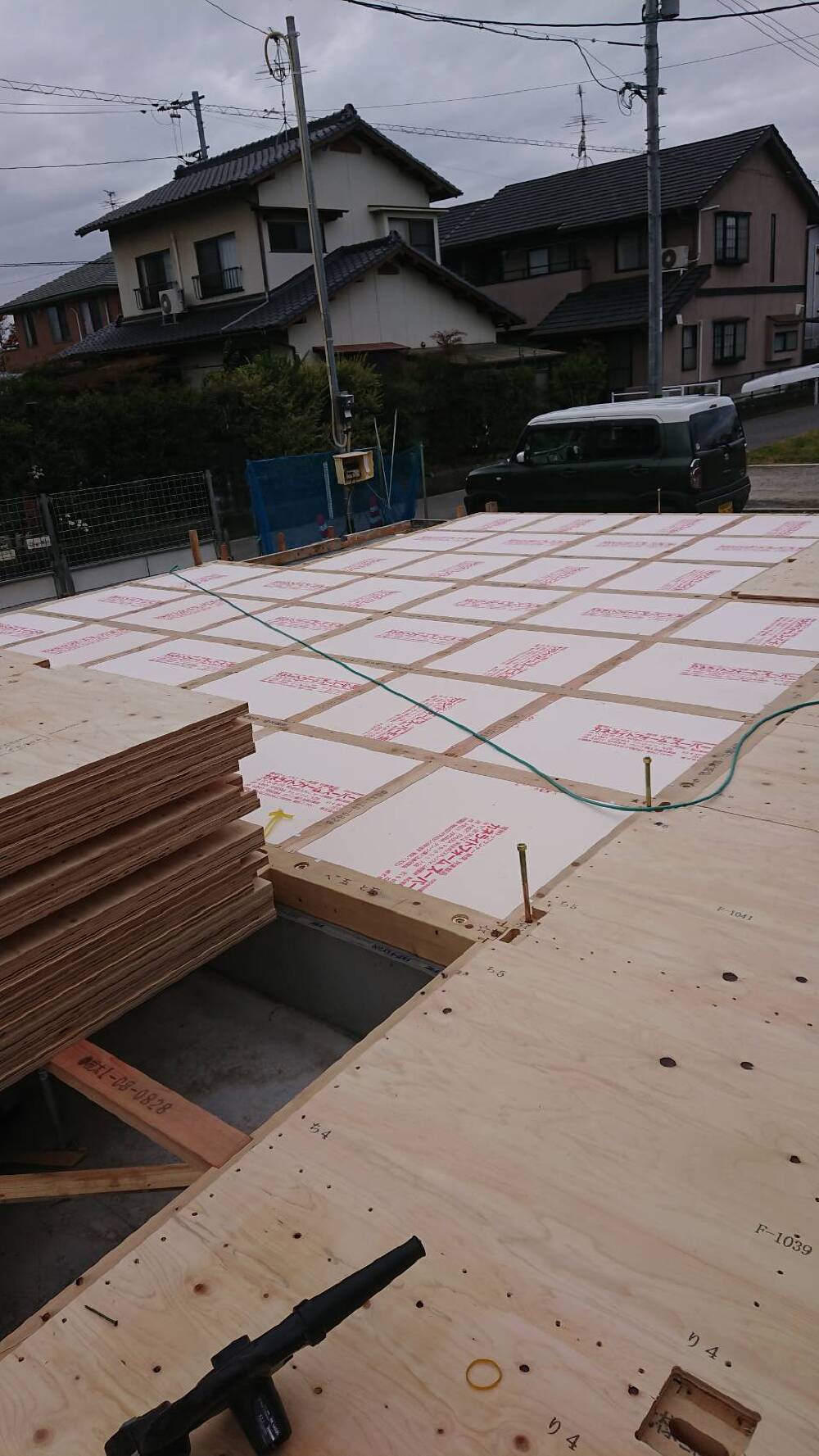

本日は、断熱材をいれ、構造用合板の施工と養生です。

No. 2020年11月24日

【材料搬入】

土台敷き完了して、今日は材料搬入です。
柱の置き場、構造材の置き場を考えながら、まくばっています。
上棟まで後1日!楽しみです。

No. 2020年11月27日

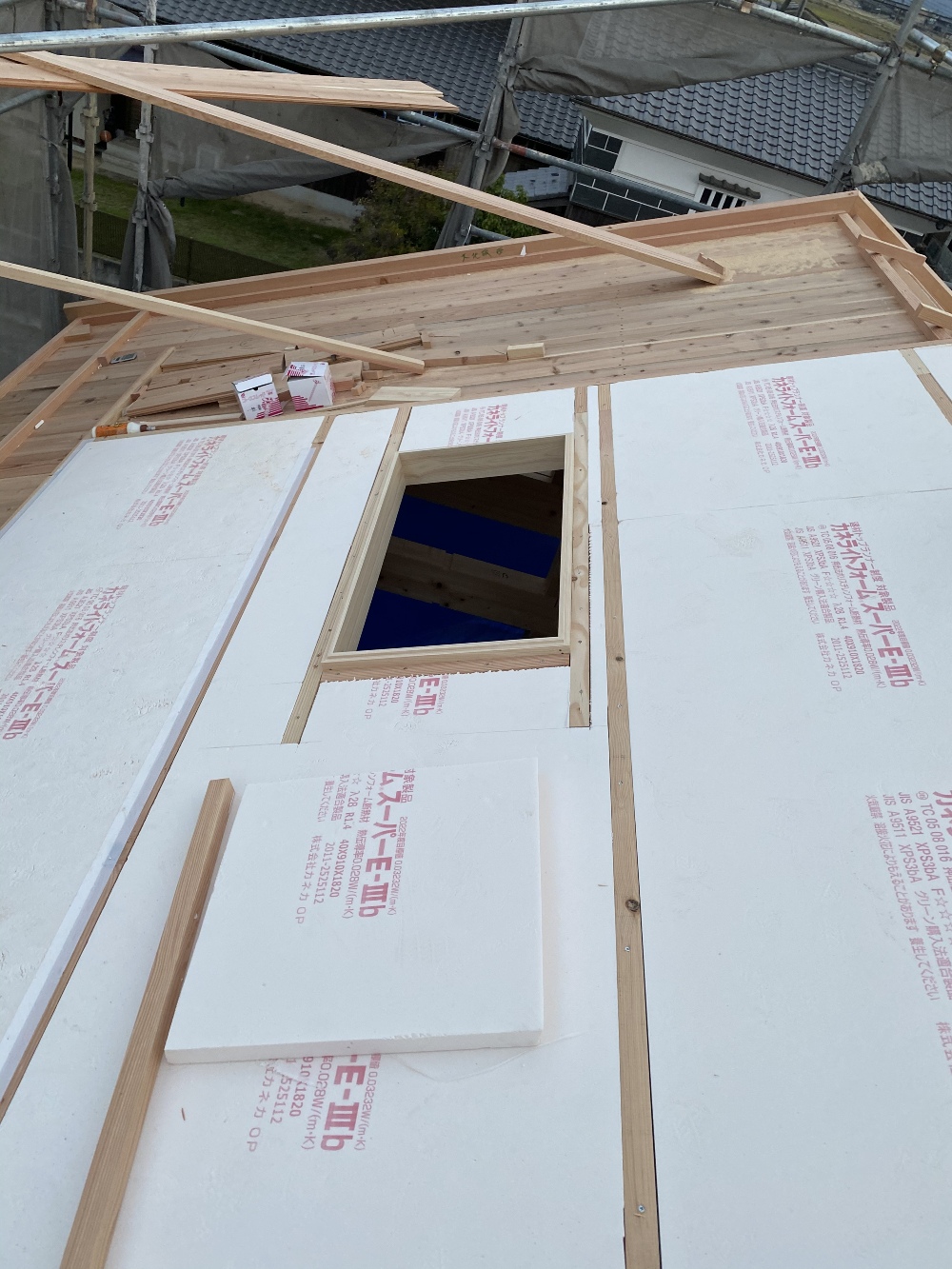

【トップライト開口】

本日は、天窓開口です。
屋根材の杉板に墨をして、開口していきます。
大工さん、化粧枠もこしらえてきてますので、すぐ取付できました。

No. 2020年11月28日

【屋根仕舞い】

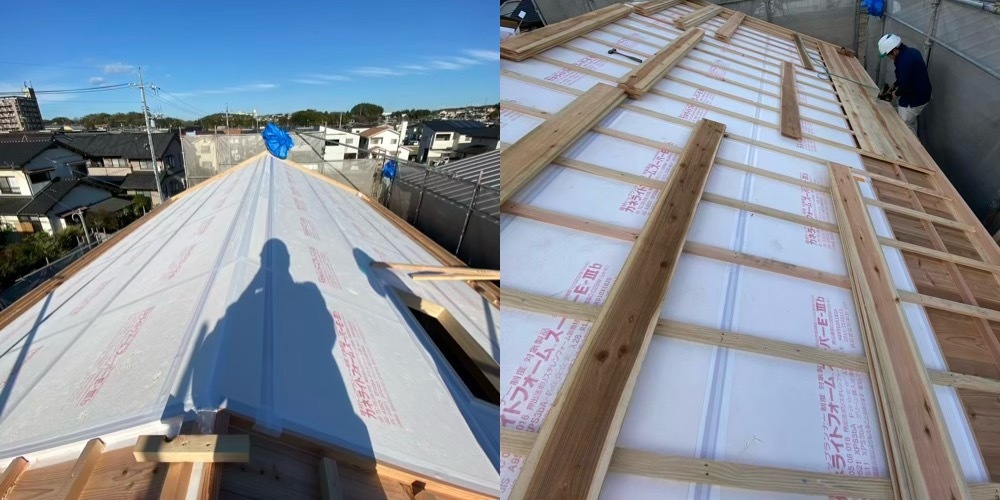

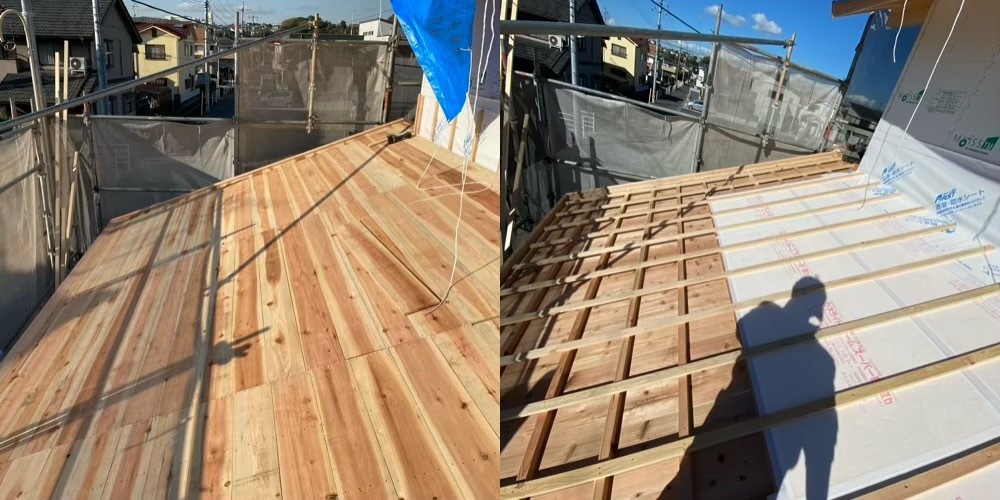

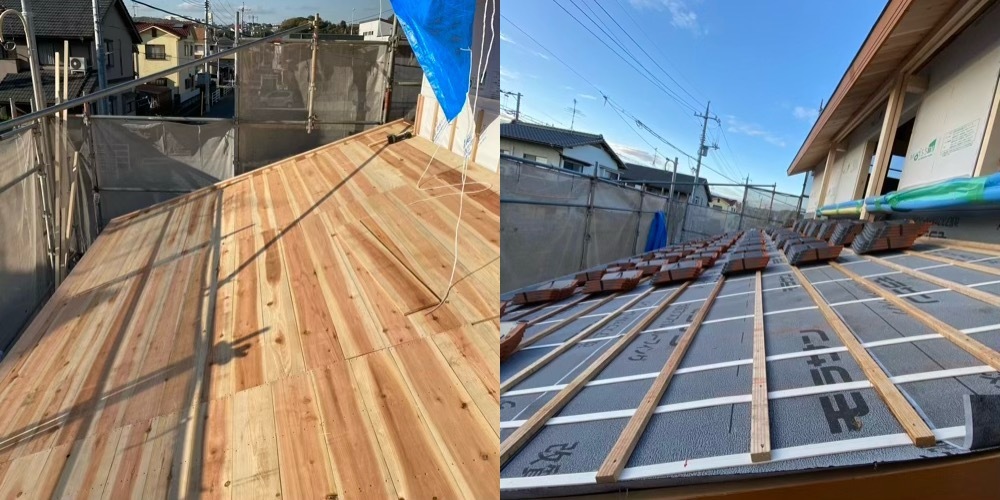

棟上げも完了し、2階屋根の施工中です。
杉板の内側は、表しの仕上げとなります。
天井を作らない為、断熱材を屋根部に設けます。なんば建築工房の仕上げ方の一つです。

本日は、野地板を施工しています。
2階屋根、大工仕事最終段階です。
次は、1階屋根の施工です。

No. 2020年12月2日

【1階屋根の工事】

2階屋根同様、1階屋根の工事です。
1階屋根は、耐力壁部が絡む為、壁を先に作ります。そこに「掛け」と言われる木製材料を取付けて、杉板を流していきます。
M様邸では、この「掛け」が一部室内から見える仕様となっておりますので、大工さんと相談しながら、木目が綺麗な材料をと、ちょっぴりこだわっています(*´∀`*)

No. 2020年12月3日

【間柱・筋交・窓台・まぐさ】

今日は主に室内工事です。
外壁材を貼る前にしておかないといけない作業を進めています。
柱と柱の間に補強材で、「筋交」
サッシがくる箇所へ、「窓台・まぐさ」
「間柱」取付。
1階2階と二手に分かれて頑張ってくれています。

No. 2020年12月4日

【瓦工事】

本日より、瓦工事開始です。
まずは、ルーフィングと呼ばれる屋根材の下に敷く防水シートの施工です。
普段は瓦の下にある為、中々確認できる物ではないです。目に見えない所こそ丁寧に!
重要な作業です。
次に、瓦を引っ掛ける為の横桟を取り付けて、瓦を葺く為の準備をして本日は終了です。

No. 2020年12月4日

【モイス施工】

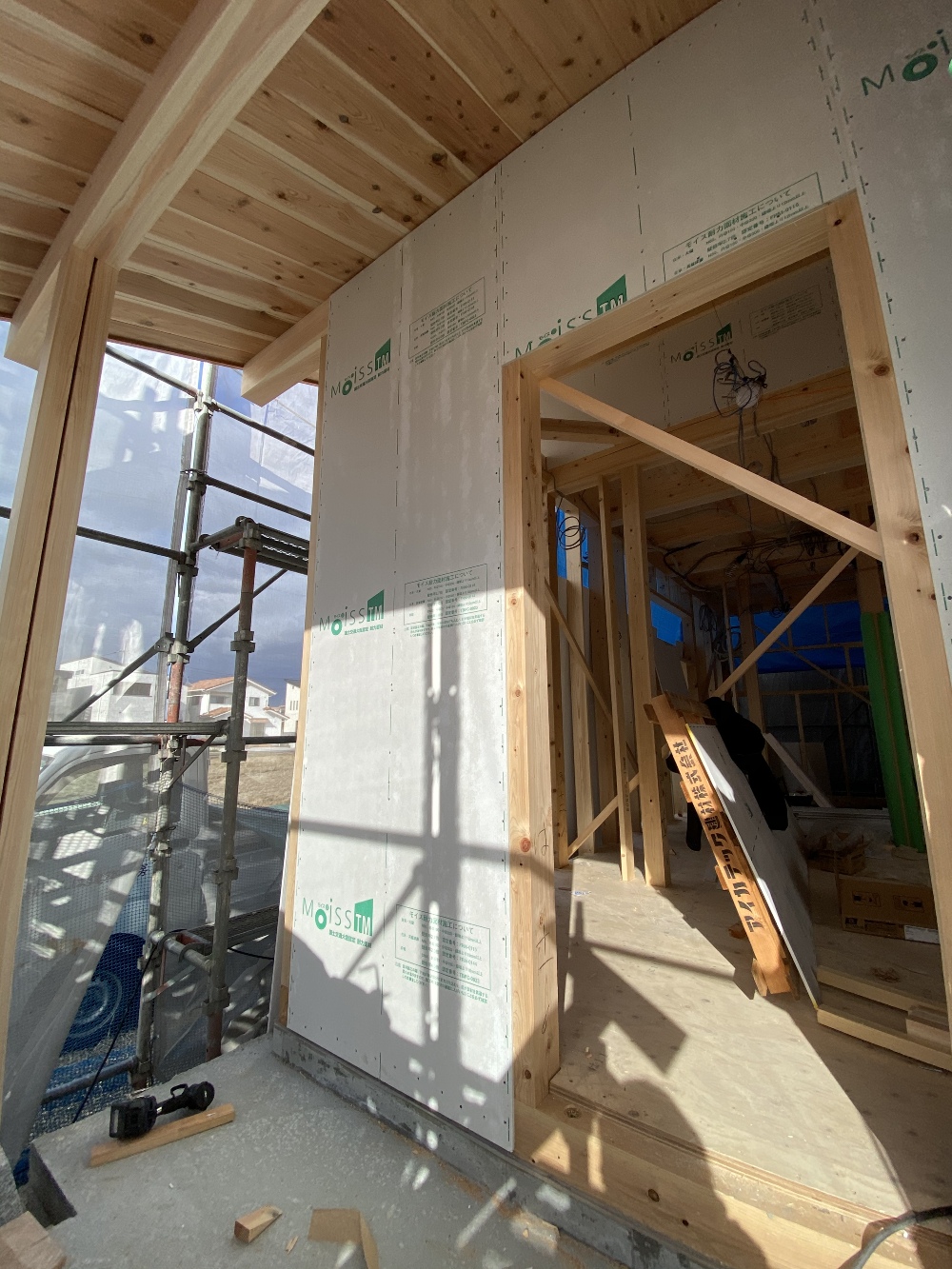

大工さんは、MOISS(モイス)の施工です。
MOISS TMは火災に強く、揺れにも強く、湿気にも強く、無機素材の為、環境にも優しい建材です。
耐力壁部分の確認、釘のピッチ、規定のサイズを守りながら施工していきます。
重たい建材の為、ヒーヒーフーフー言いながら、頑張ってくれてる大工さん。感謝です。

No. 2020年12月8日

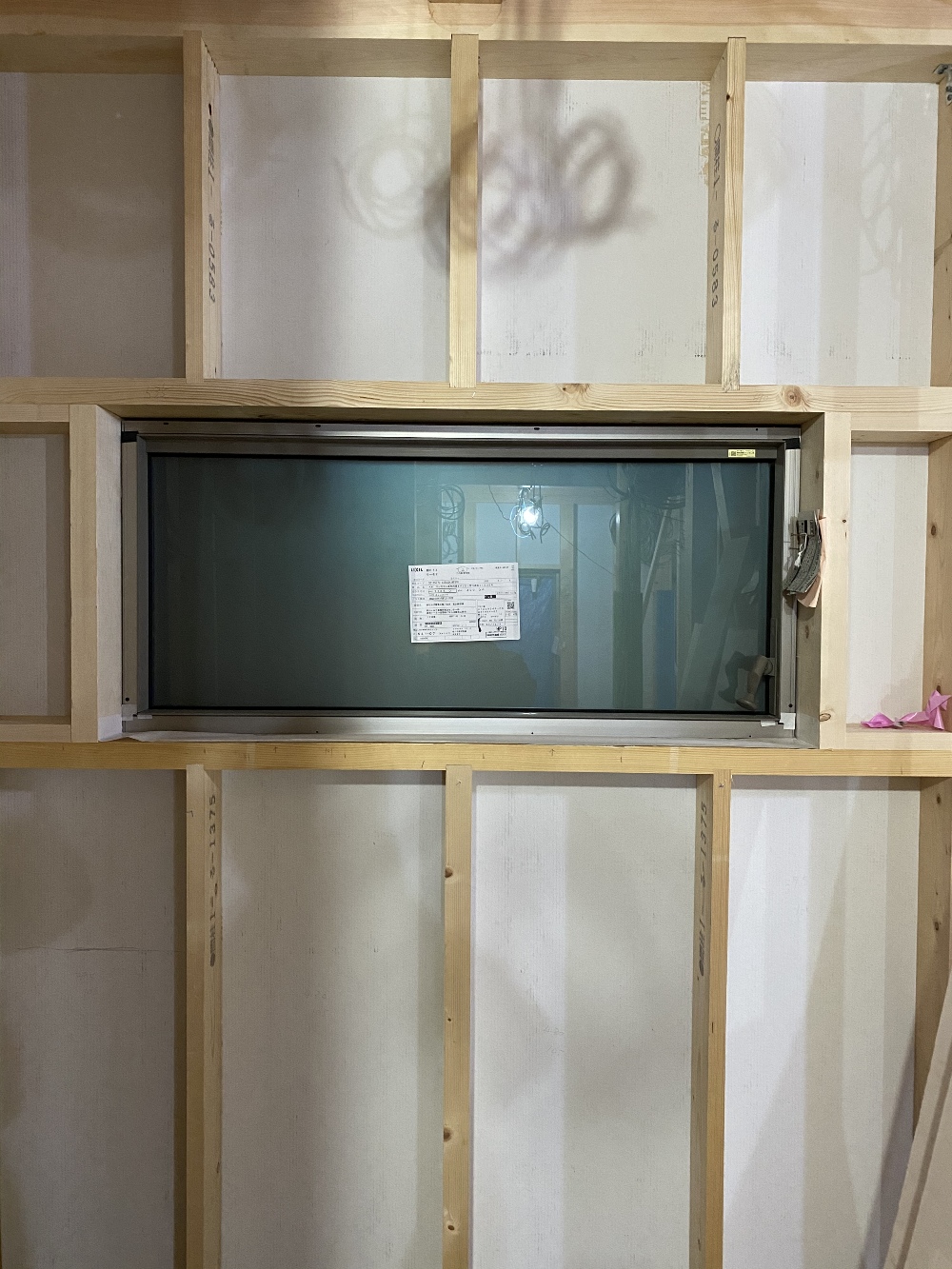

【窓の工事】

現場に「サッシ」が届き、大工さんによって取付が行われます。
床からの高さ、位置、窓枠の仕上げ方、事前に決める事が沢山あります。
一部取付ができましたので、写真をパシャリ。

No. 2020年12月10日

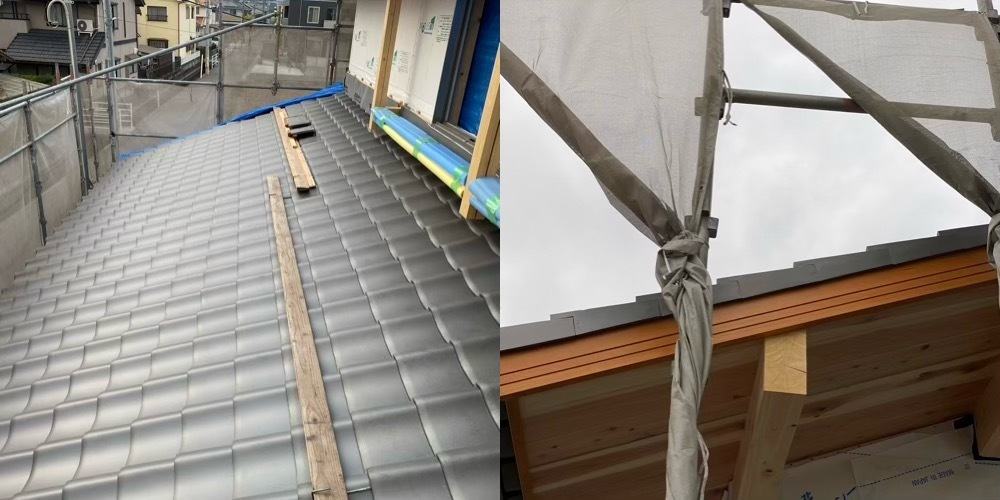

【瓦工事 完成】

瓦がのると一気に雰囲気が変わりました。
職人さん、凄く丁寧で、作業も早く、いつも笑顔で挨拶してくれます。
また、お願いします!

No. 2020年12月16日

【断熱材】

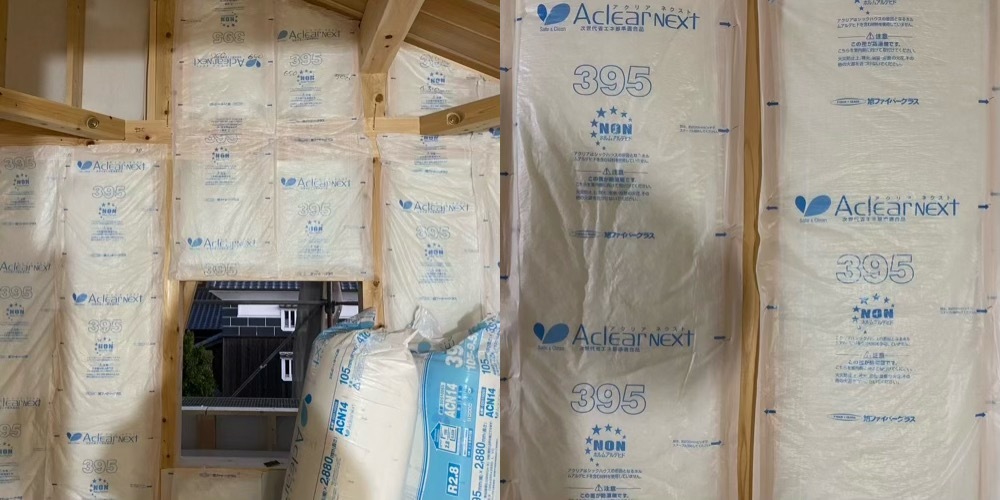

室内外周部へ断熱材をいれています。
断熱材を入れる前に、電気屋さんに配線をしてもらいます。そして断熱材。何事も順番があります。
明るい時間帯は外で仕事して、暗くなってきたら大きな音が出にくい作業や、室内で断熱材を入れていってます。
配慮ありがとうございます!

No. 2020年12月17日

【防水シート】

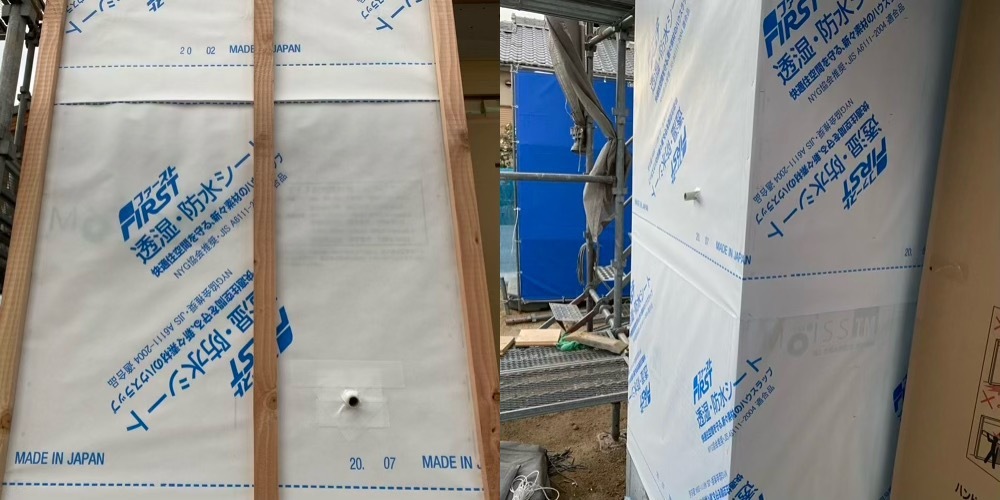

本日は、防水シートの施工です。
規定の幅重ねて、水平に貼っていきます!
が、風がびゅーびゅーと吹いており中々大変な日でした…
サッシ廻りや入隅の箇所、勾配の箇所、難しい箇所が沢山ありますが、とても大事な作業なのでしっかり貼っていきます!

No. 2020年12月18日

【板庇】

外部の庇を取付る為の、前準備をしています。
鋸で切って、鉋で仕上げて、補強して。
コツコツと作業している大工さん。
窓上の板庇と、玄関庇を取付たら、外部の仕舞い作業に移ります。

No. 2020年12月23日

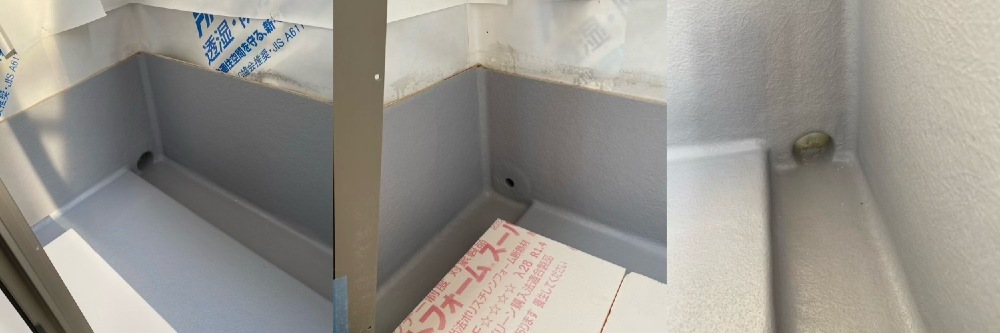

【ベランダ防水】

ベランダ防水の施工も完了しました。
仕上がり後は、養生をして作業の続きです。

綺麗な仕上がり、ありがとうございます!

No. 2020年12月28日

【ラス地板】

外部もだいぶ仕上がって来ました。
左官さんに、塗って貰う為の下地です。

No. 2021年1月6日

【断熱材】

断熱材も入ってきました。

No. 2021年1月15日

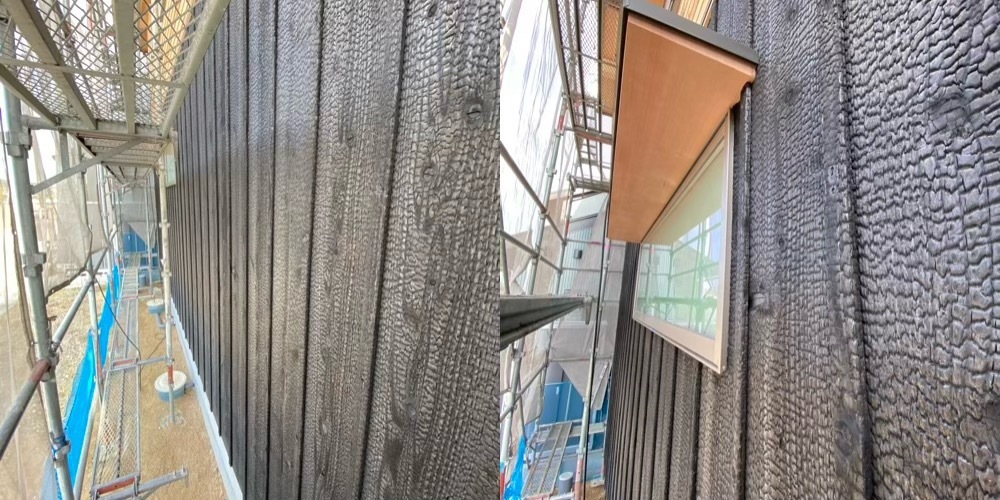

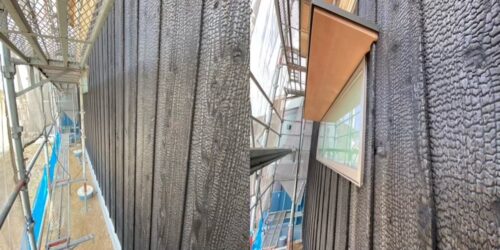

【焼板】

外部も仕上がり、大工さんは中の仕事に入ります。
目板有りの焼板、雰囲気がとても良いです。

No. 2021年1月16日

【玄関框】

本日、玄関框の施工をしました。
今回使用するのは、「欅」。
玄関入ってすぐの為、木目が綺麗な銘木を使っております。
工事終盤には塗装もしますので、より高級感がでると思います。

No. 2021年1月25日

【鴨居・敷居】

和室 鴨居と敷居の施工です。
鴨居や敷居に溝が掘られています。ここには、3枚の造作建具が入ります。
建築では、この溝をつく事を「ひをつく」といいます。
大工さん、途中でとめてくれていますよ。

No. 2021年1月27日

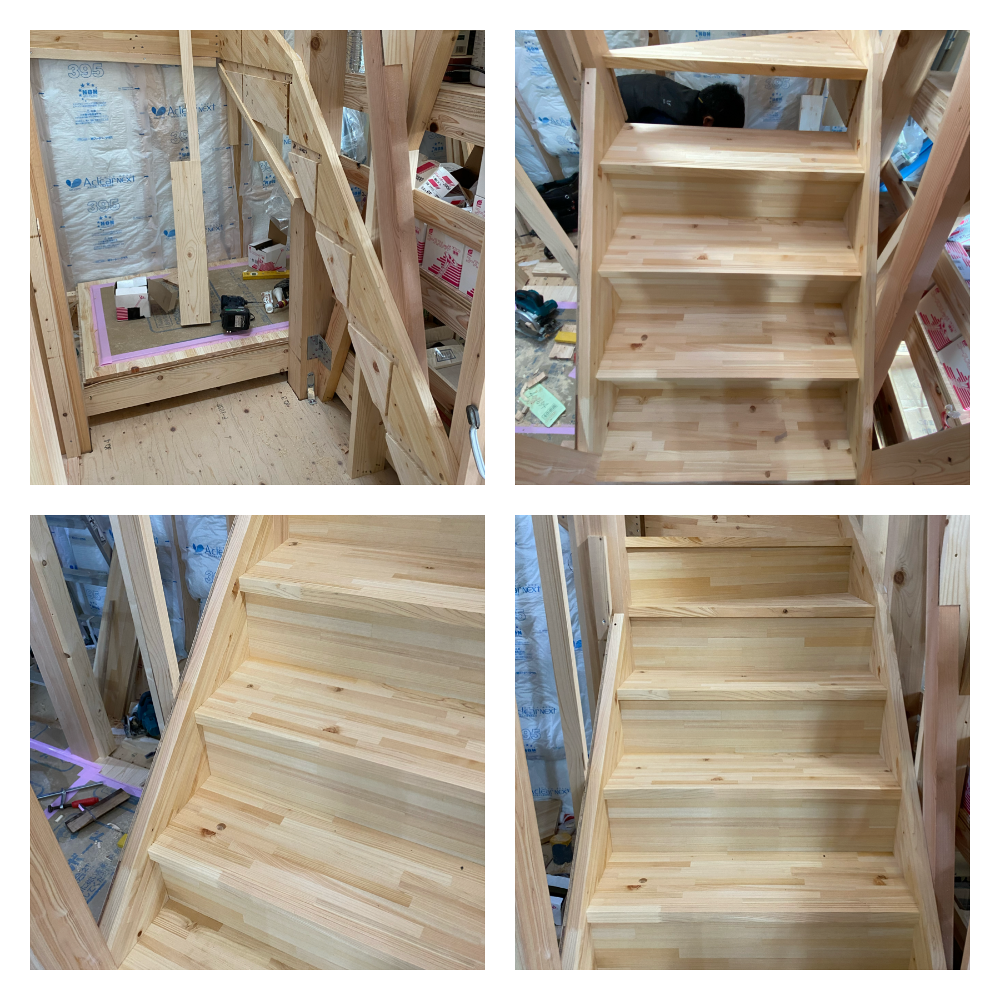

【階段】

階段の材料も届きましたので、施工開始です。
今回は、真壁の廻り階段。
失敗出来ない箇所も沢山あるので、大工さんも慎重に進めてくれています。
内側板は、少しでも広くとれる様に、柱間にいれています。

No. 2021年2月1日

【1階フローリング】

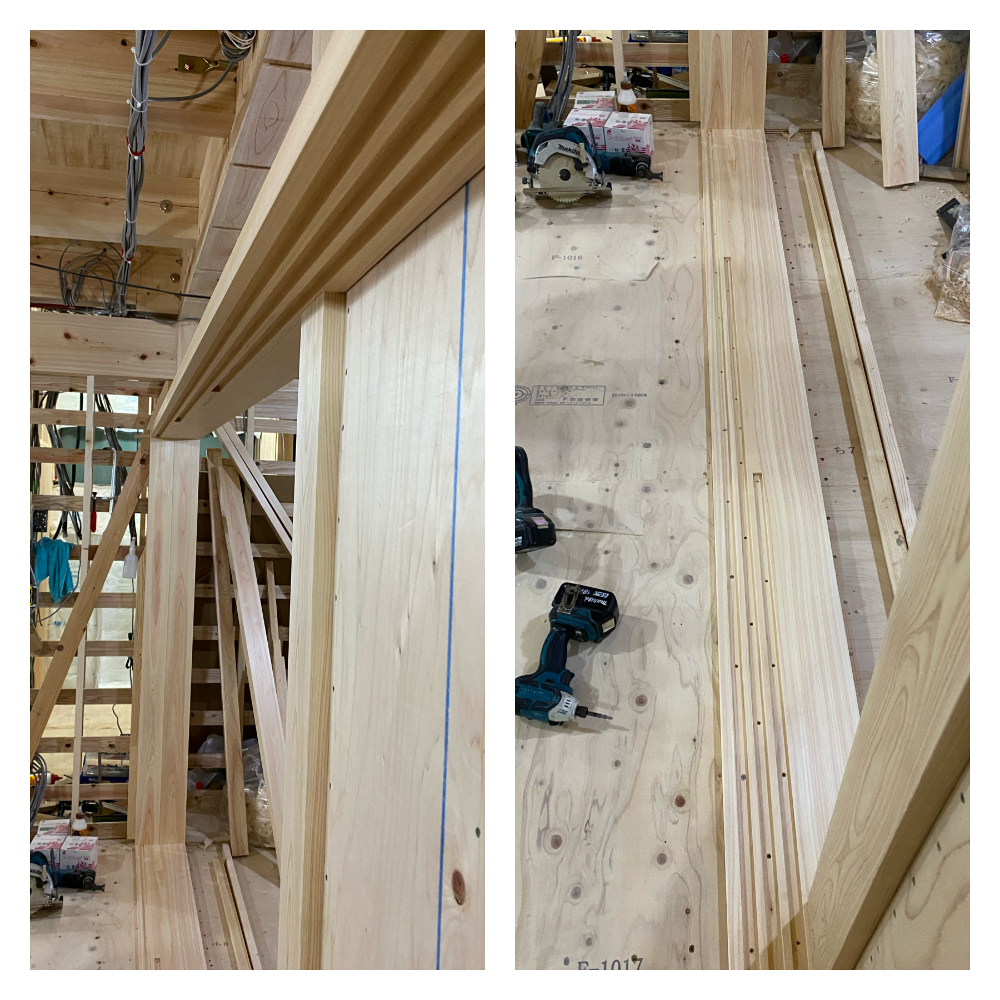

本日は、桧のフローリング施工です。
貼り方向を確認して貼っていきます。
途中、柱にぶつかる箇所もでてきますが、大工さん技を駆使して綺麗に貼ってくれました。
施工後は、すぐに養生します。

No. 2021年2月5日

【ボード施工】

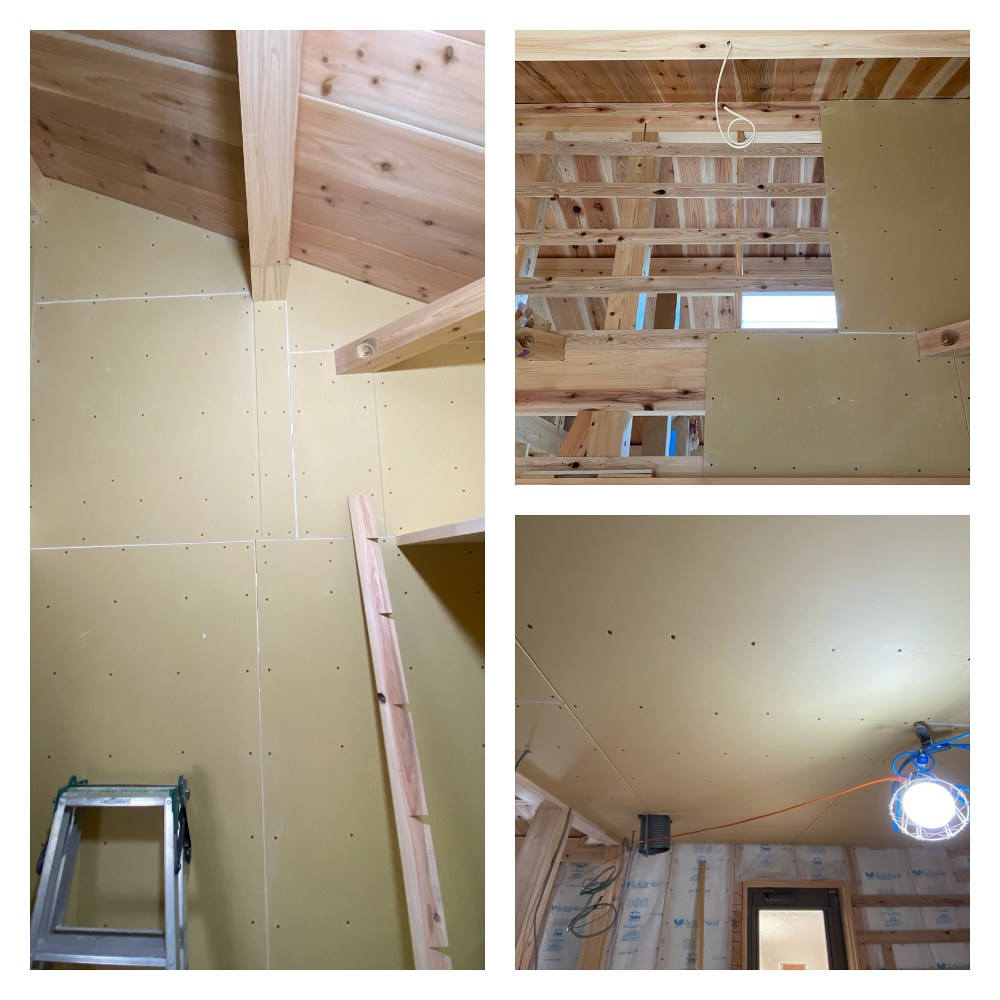

2階は、壁のボード施工に入りました。
1階は、天井ボード施工完了しました。

No. 2021年2月12日

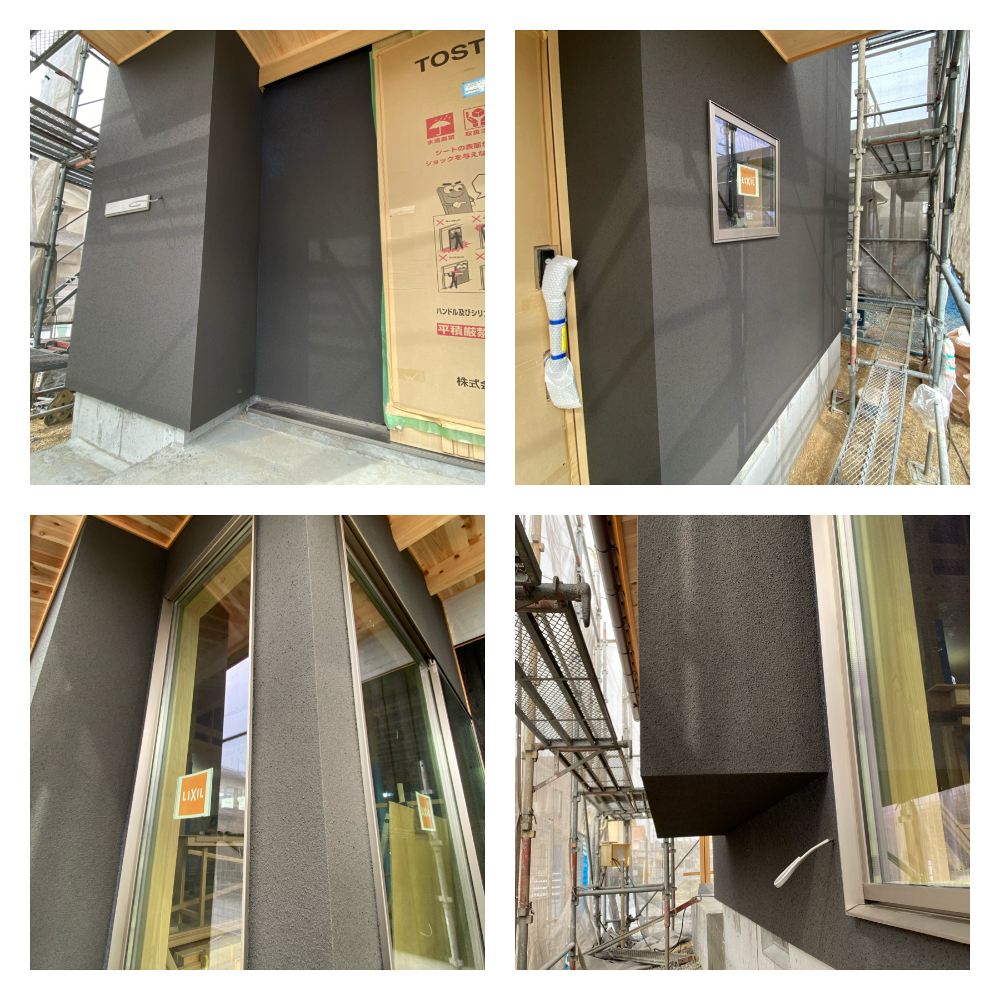

【外壁塗装】

本日外壁の吹付工事完了しました。
東・西・北面は、焼板を貼っています。
ベランダのある南面と一部西面を、吹付工事してます!焼板と変化が無い様に、黒色にて塗装です。
外部も残す所、漆喰だけです。
完成楽しみです!

No. 2021年4月5日

チェック

完成間近のチェック!
しっかりさせて頂きます。

No. 2021年4月5日

社内検査

週末見学会を開催する現場へスタッフ集合しました。
お引渡し前にしっかり第三者の目でチェック。

No. 2021年5月10日

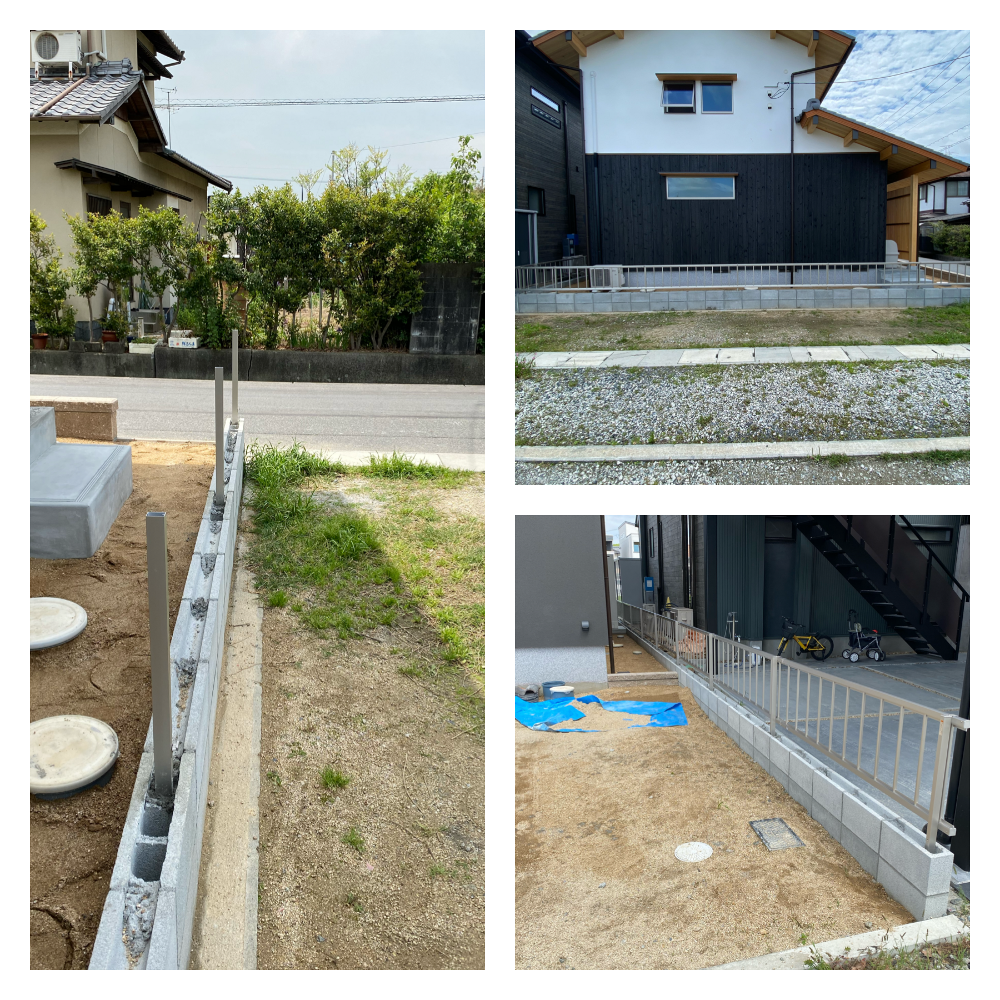

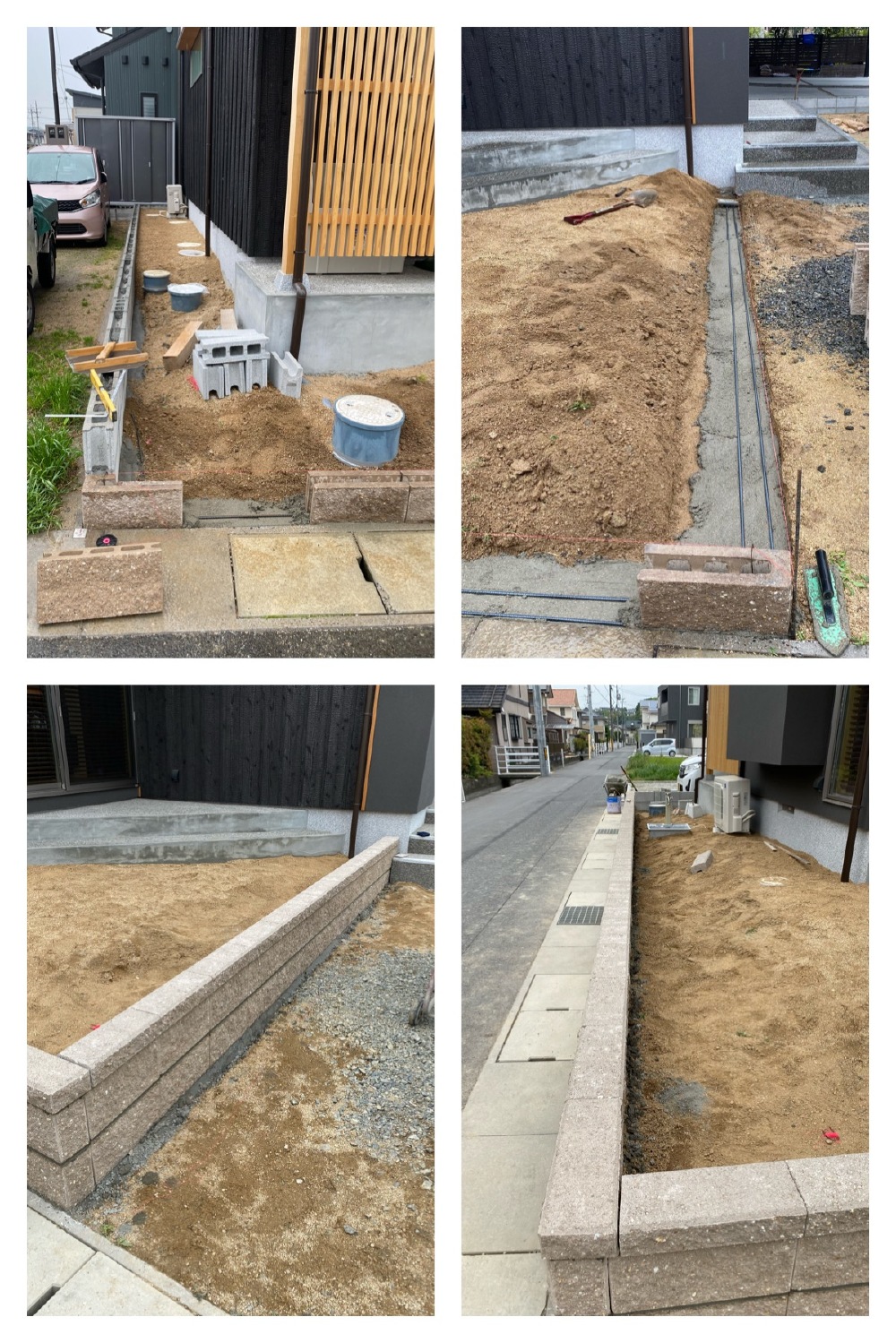

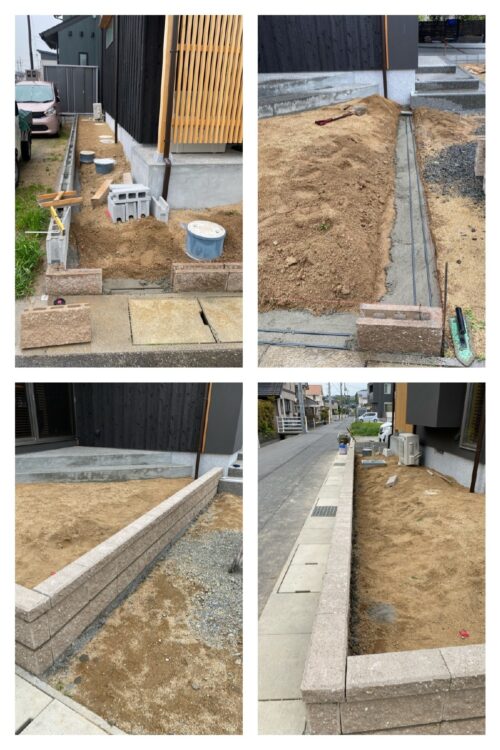

【外構工事】化粧ブロック工事

敷地内に、ブロックをついてます。
この後は、内側に板塀を施工します。
束石を置き、固めて、土で高さを整えたら、本日は完了です。

No. 2021年5月15日

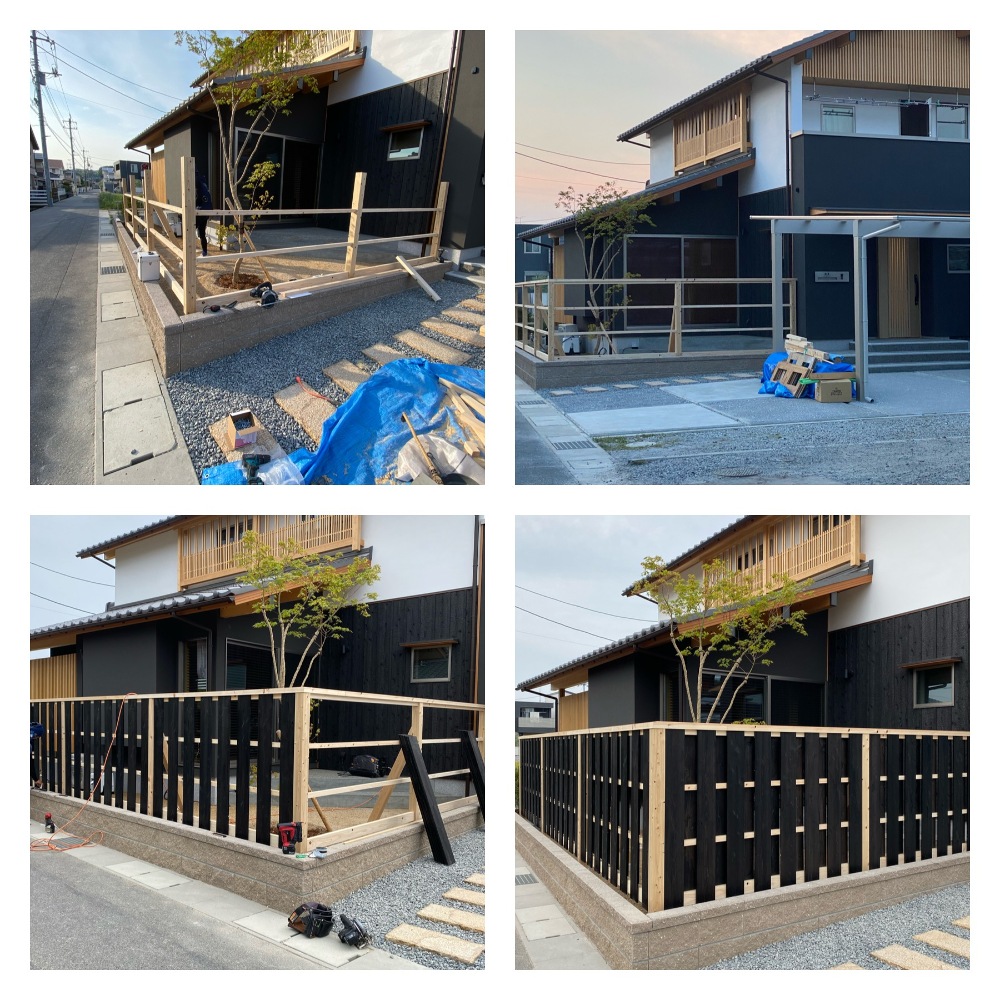

【フェンス工事】

工事も順調で、フェンス工事完了しました。
次工程は、植栽が入ります。
その後、カーポート。大工さんが、板塀をすれば雰囲気がガラッと変わりますね。
最後土間を仕上げて完成です。

No. 2021年5月18日

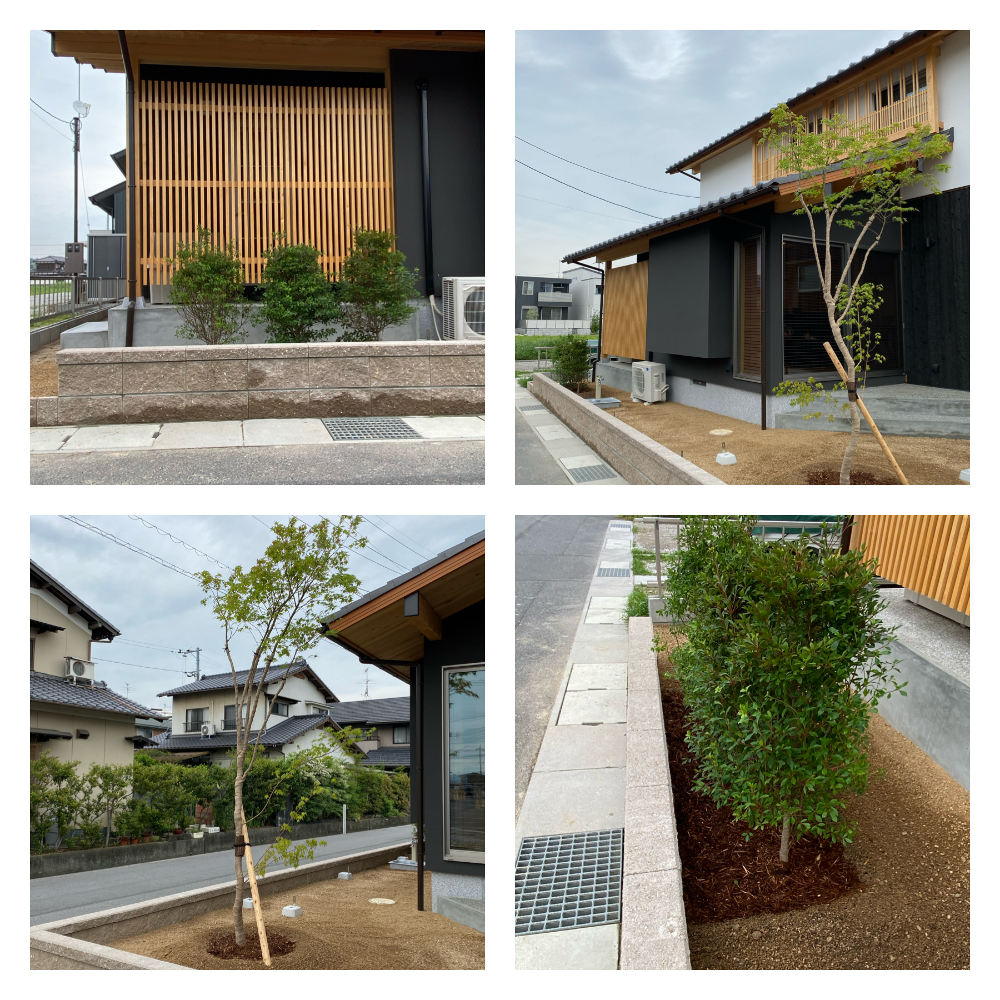

【植栽】

本日は、植栽です!
空間内に、緑がはいるととても雰囲気がでますね。

No. 2021年6月2日

【板塀】大工施工

大工さん現場入りして、塀の施工開始しました。木製板塀を作ります。
塀から頭出してる紅葉の木も良い雰囲気です。
